施工現況 提供民眾了解目前施工的狀況

to
年度 /
月份
CF694CF624F工程進度說明

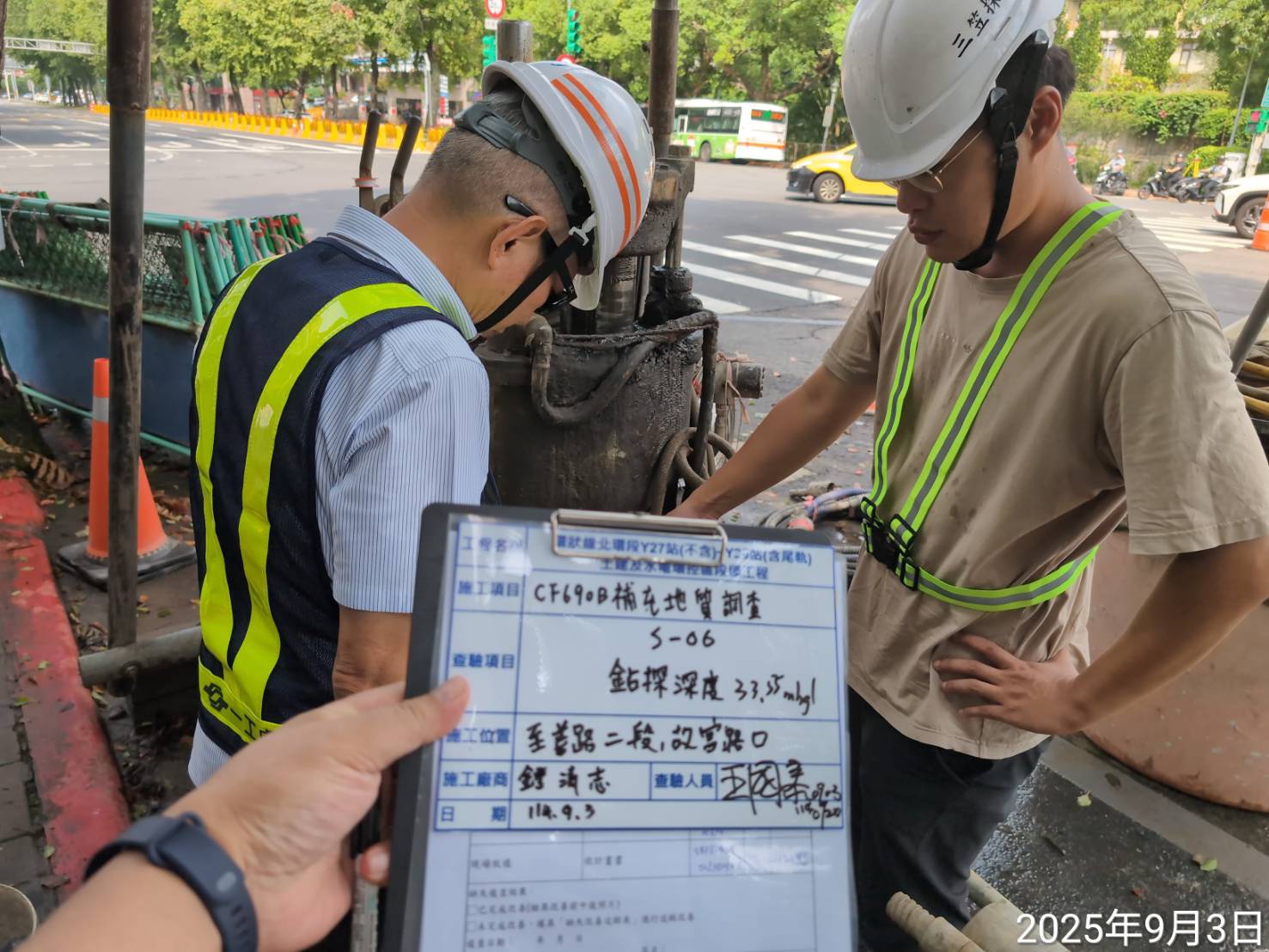

2026/09

2026年9月

CF690B區段標
預定進度:3.753%
實際進度:5.845%

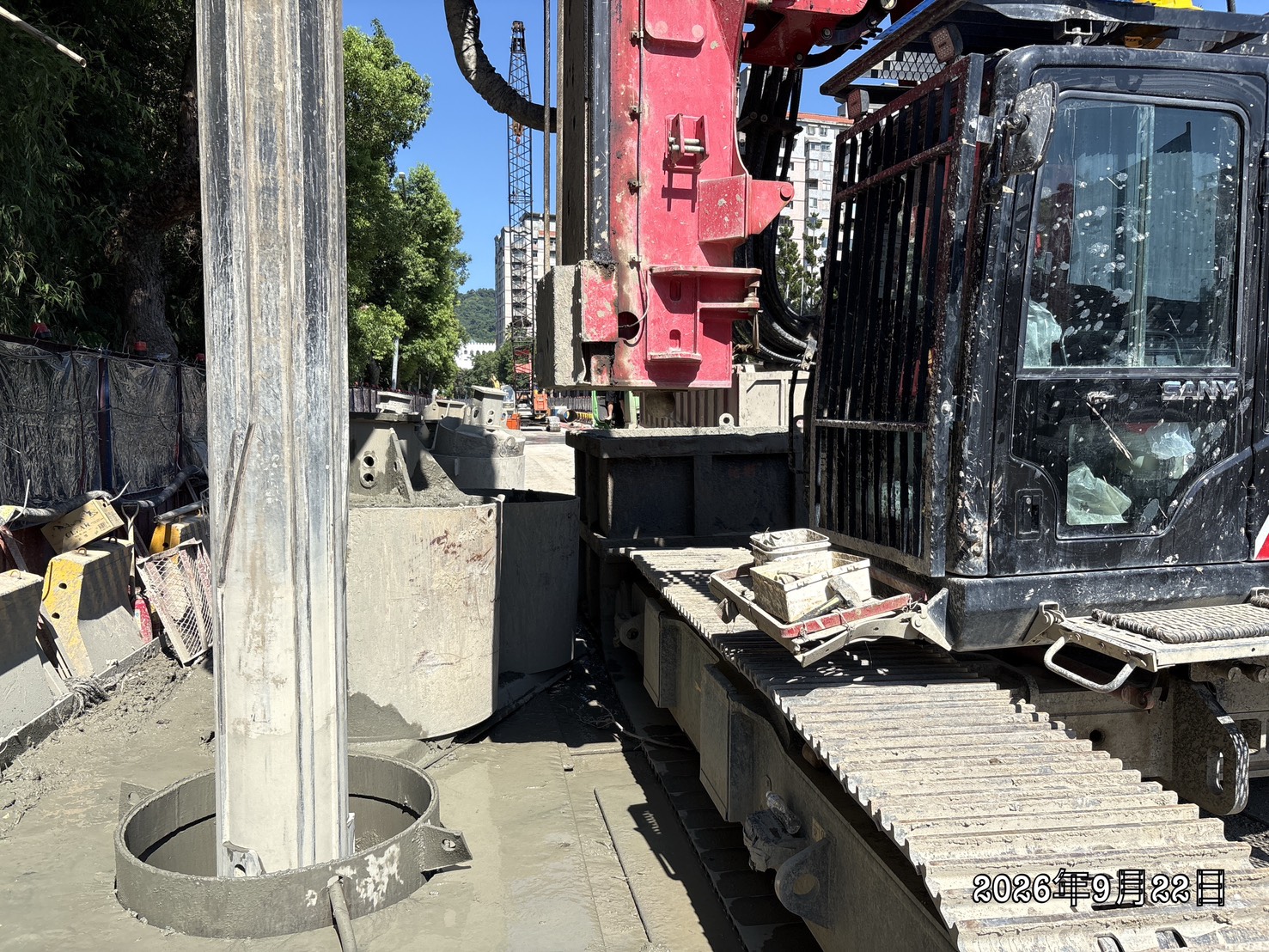

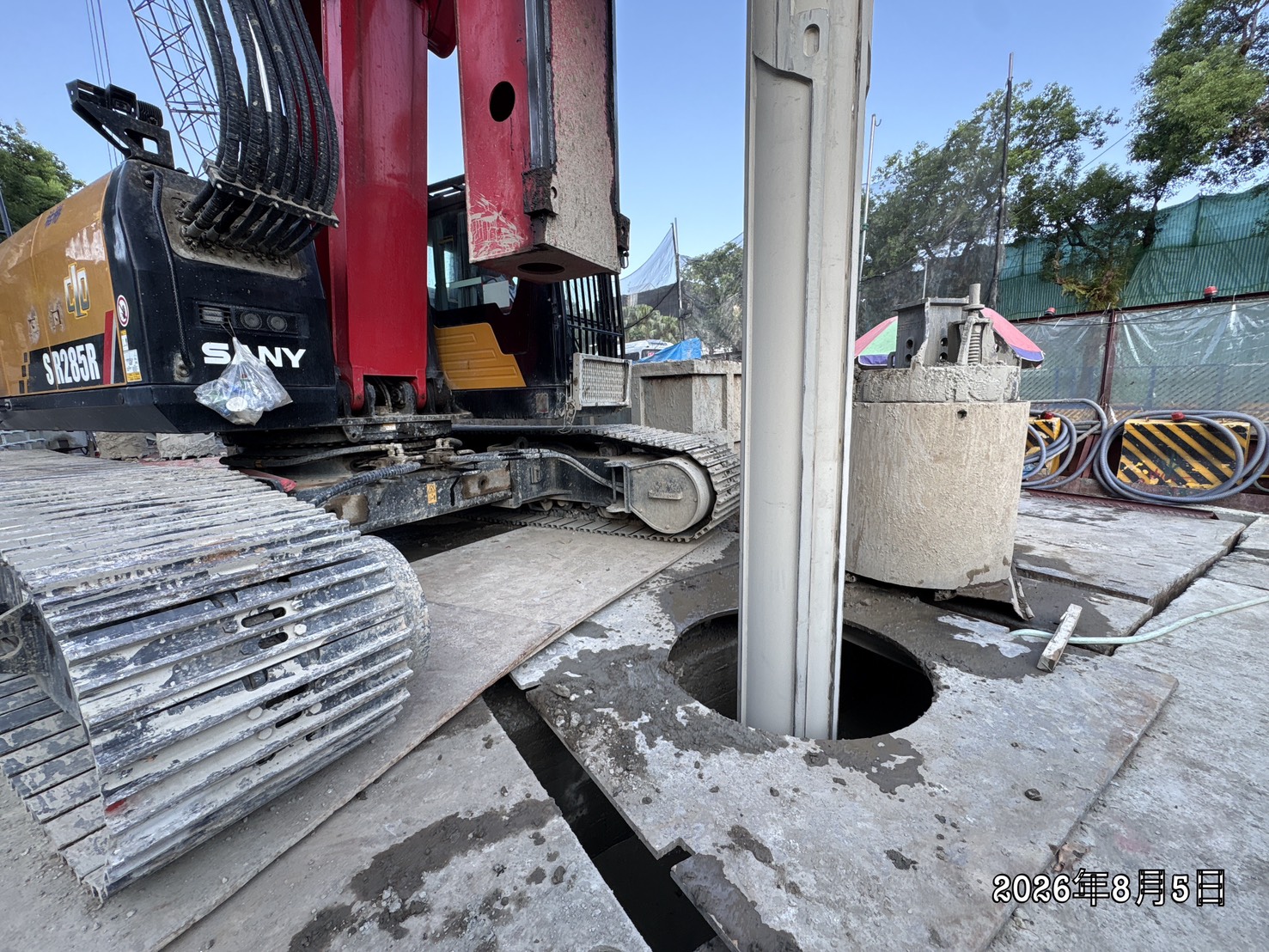

1.Y28站混凝土基樁施作

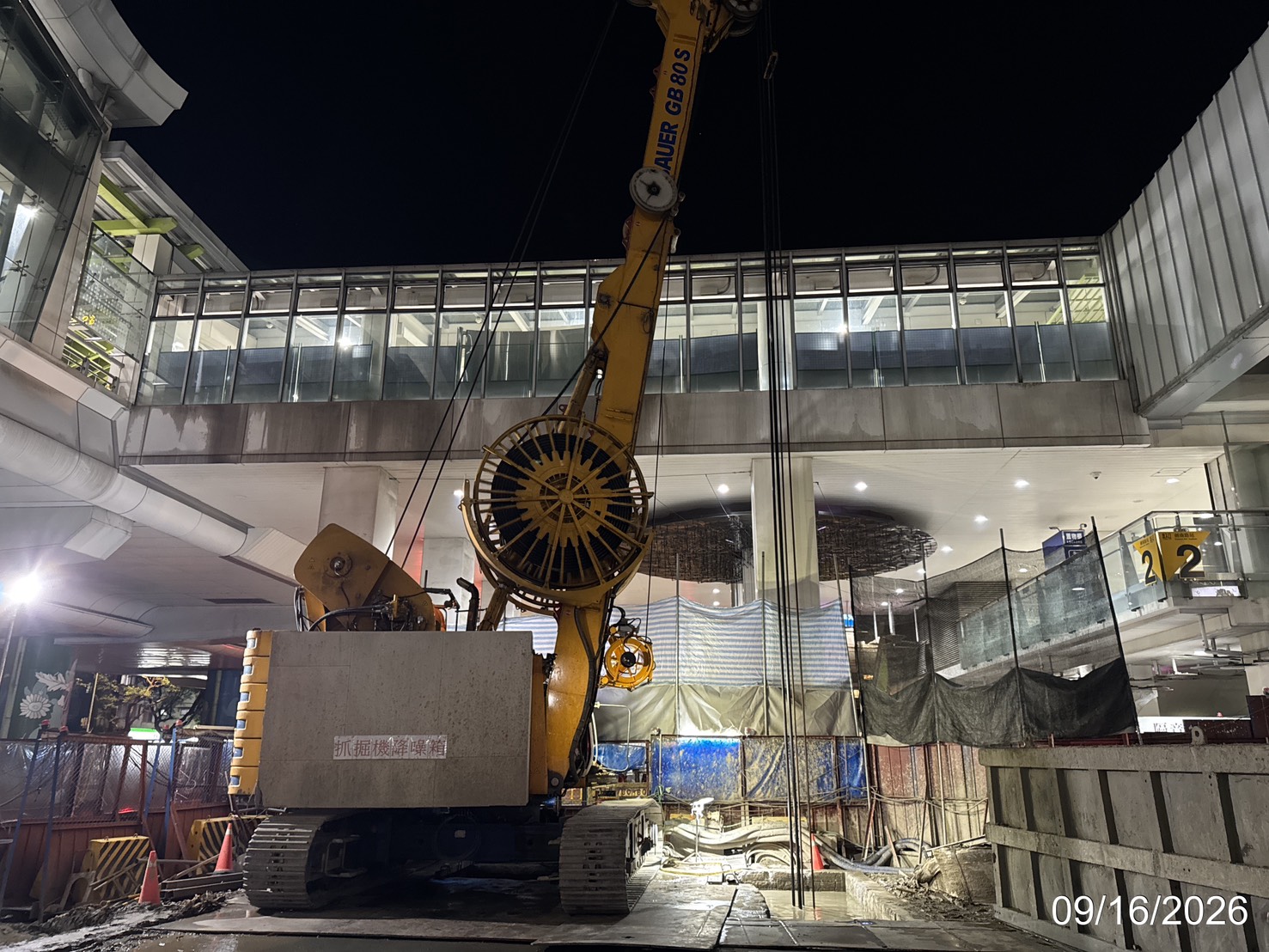

2.Y29站連續壁施作

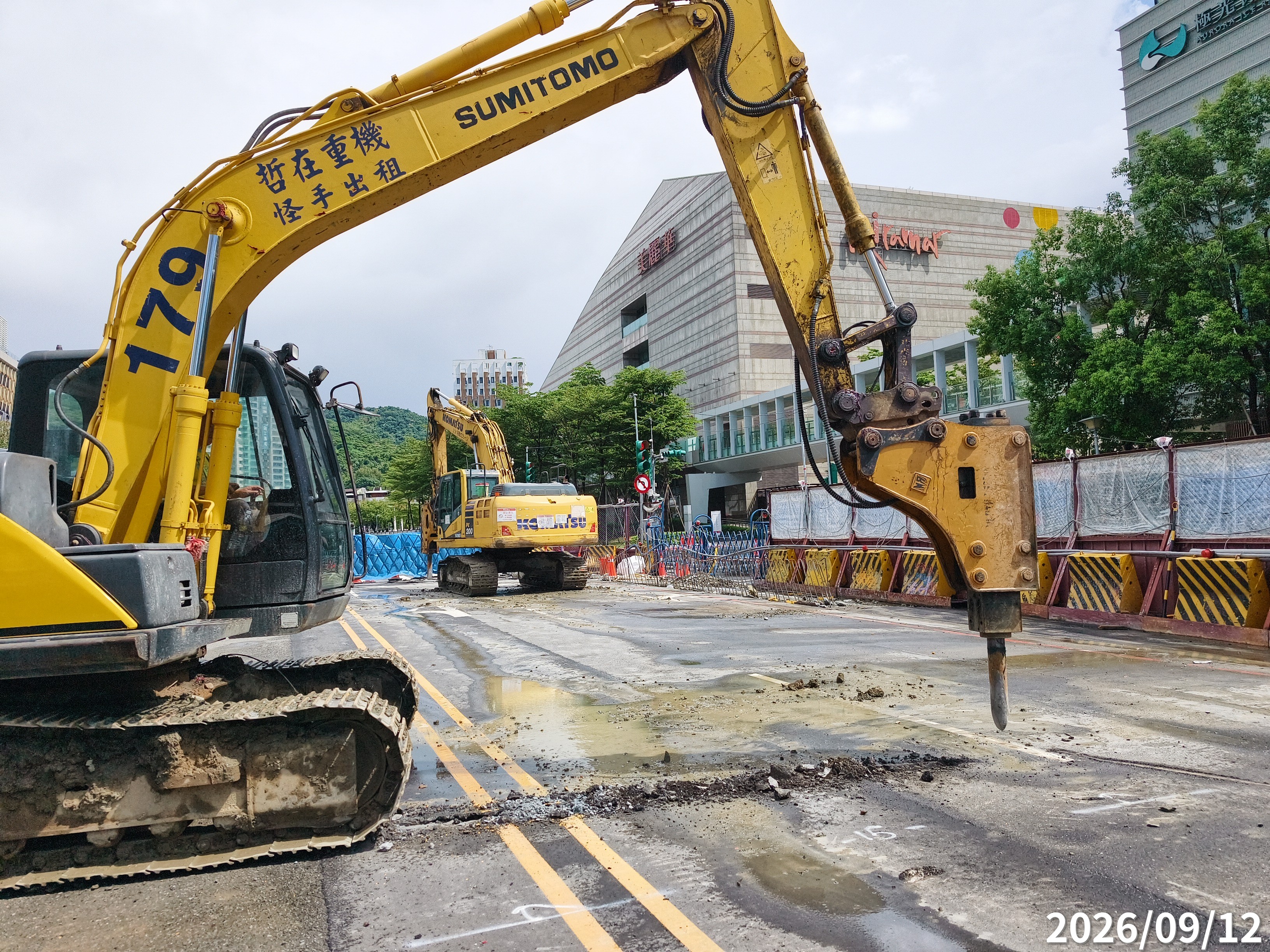

3.尾軌段CCP施作

4.尾軌段管線試挖

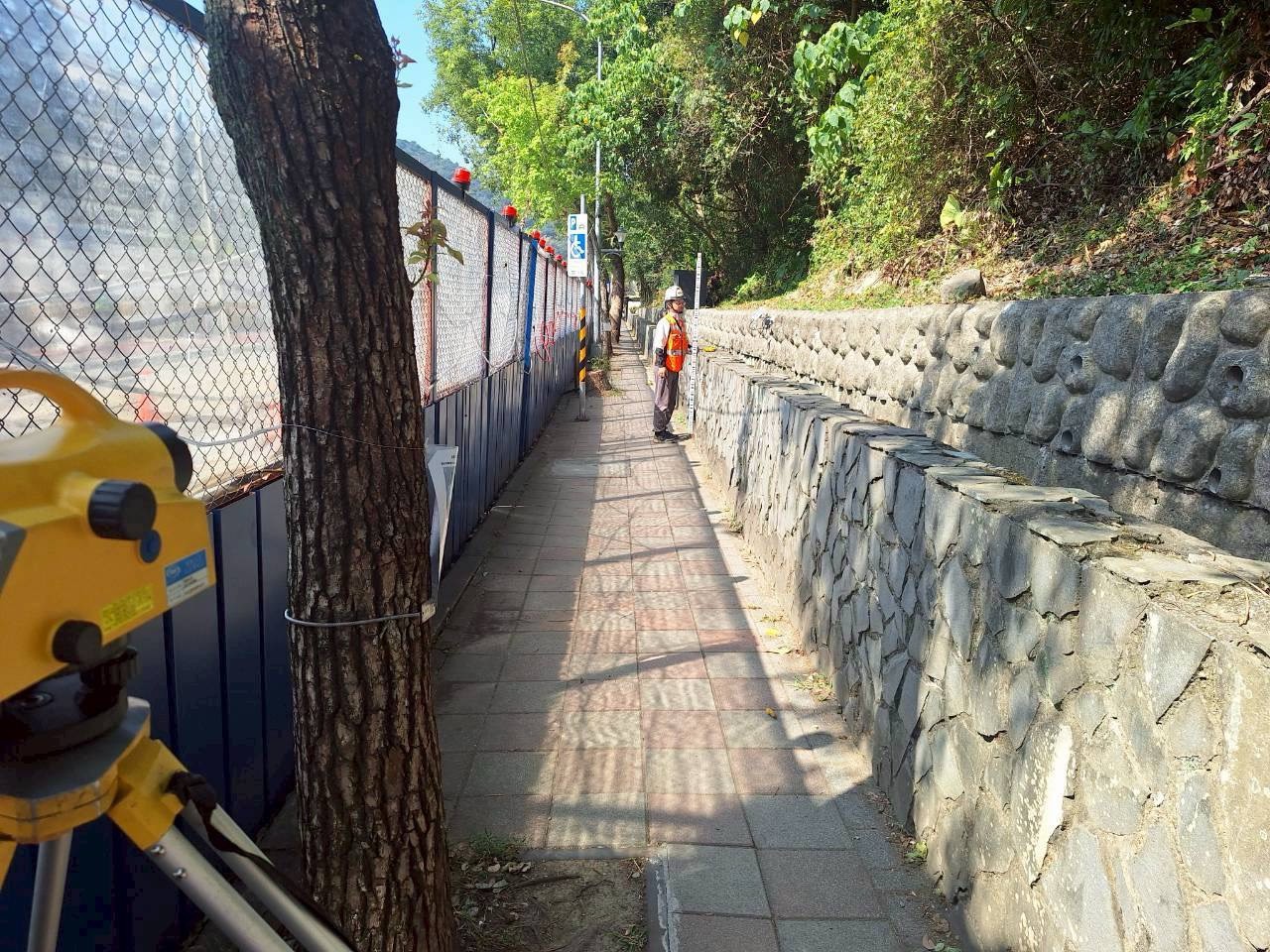

5.監測儀器安裝

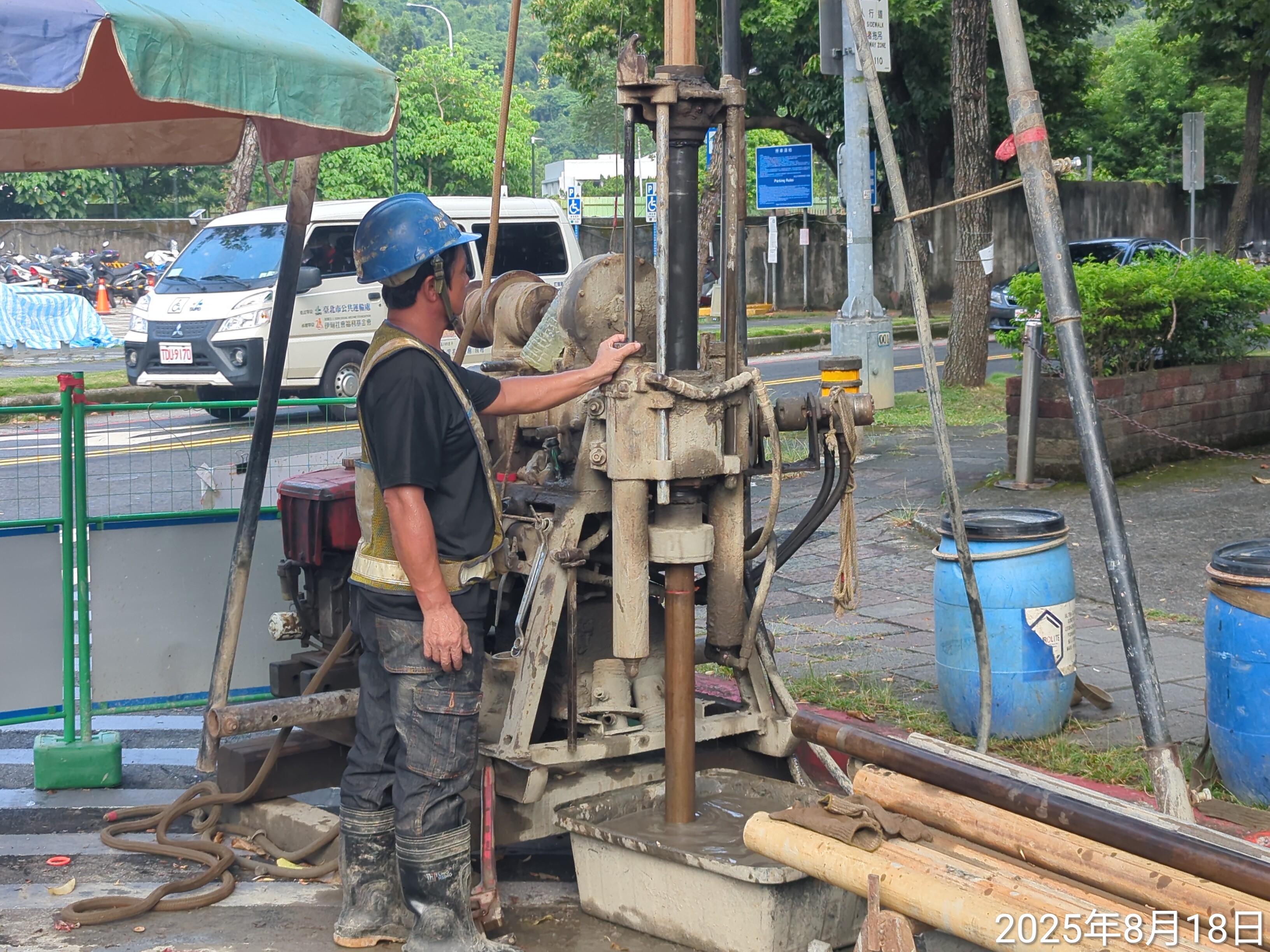

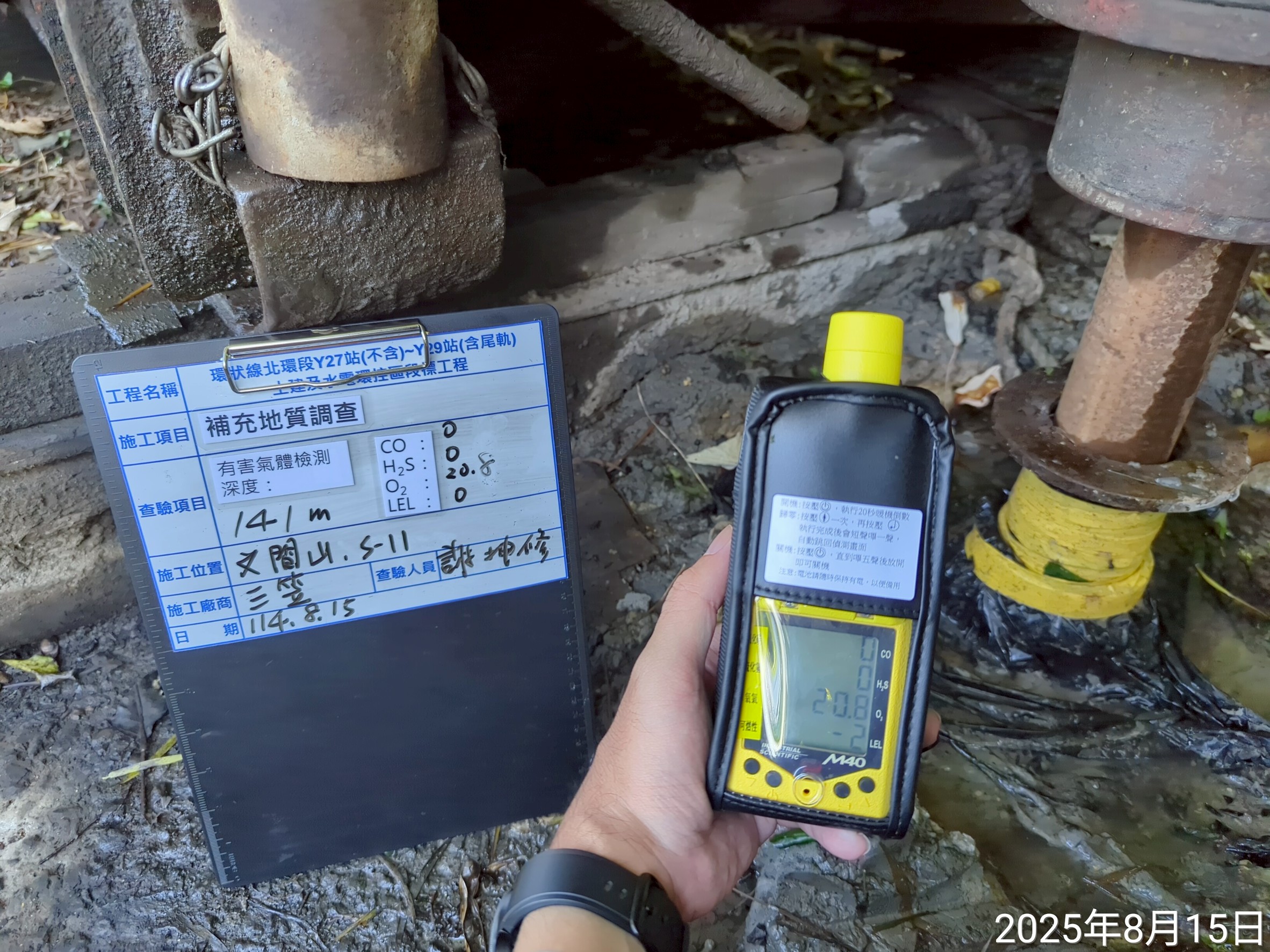

2026/08

2026年8月

CF690B區段標
預定進度:3.100%
實際進度:5.227%

1.Y28站混凝土基樁施作

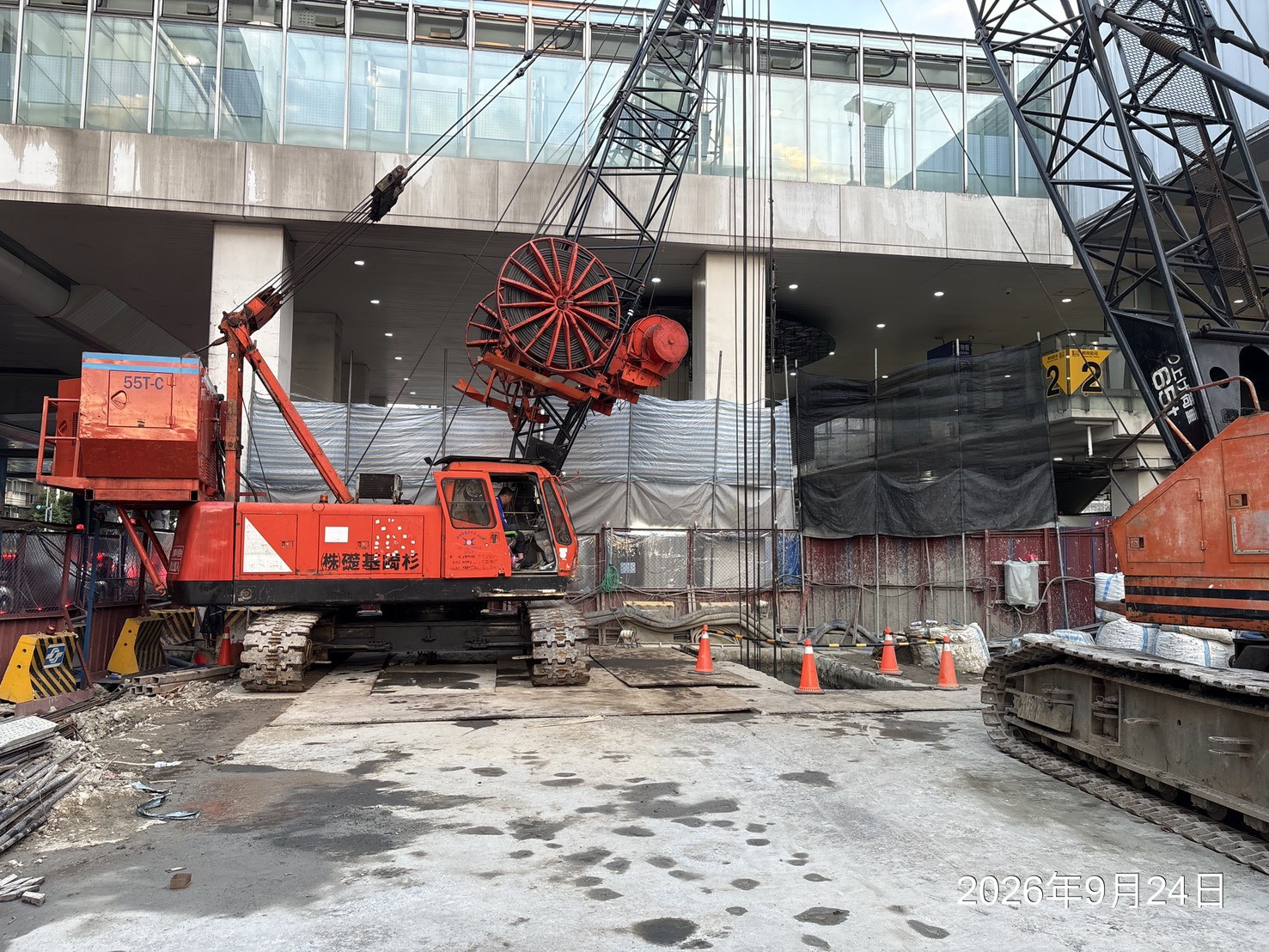

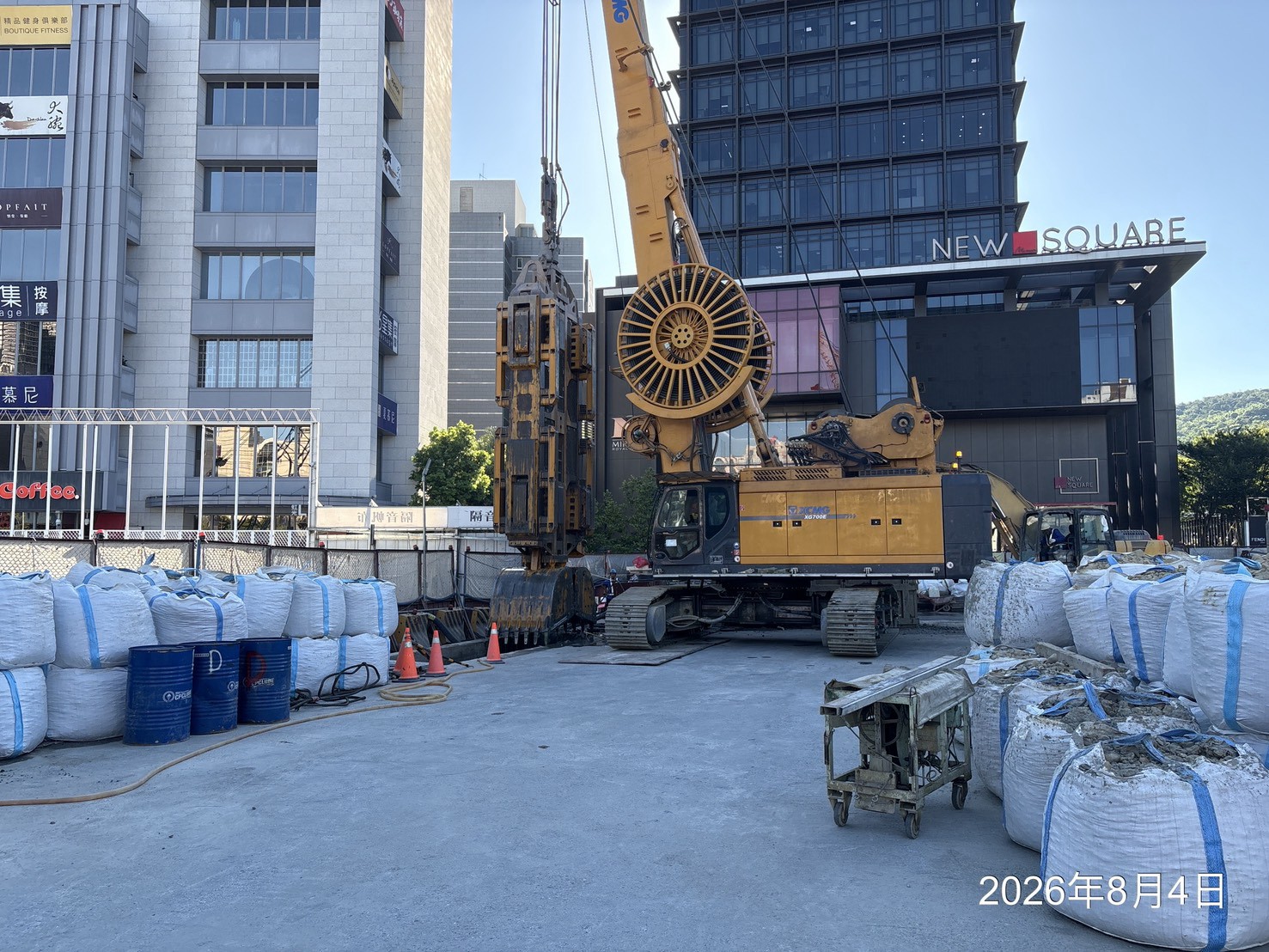

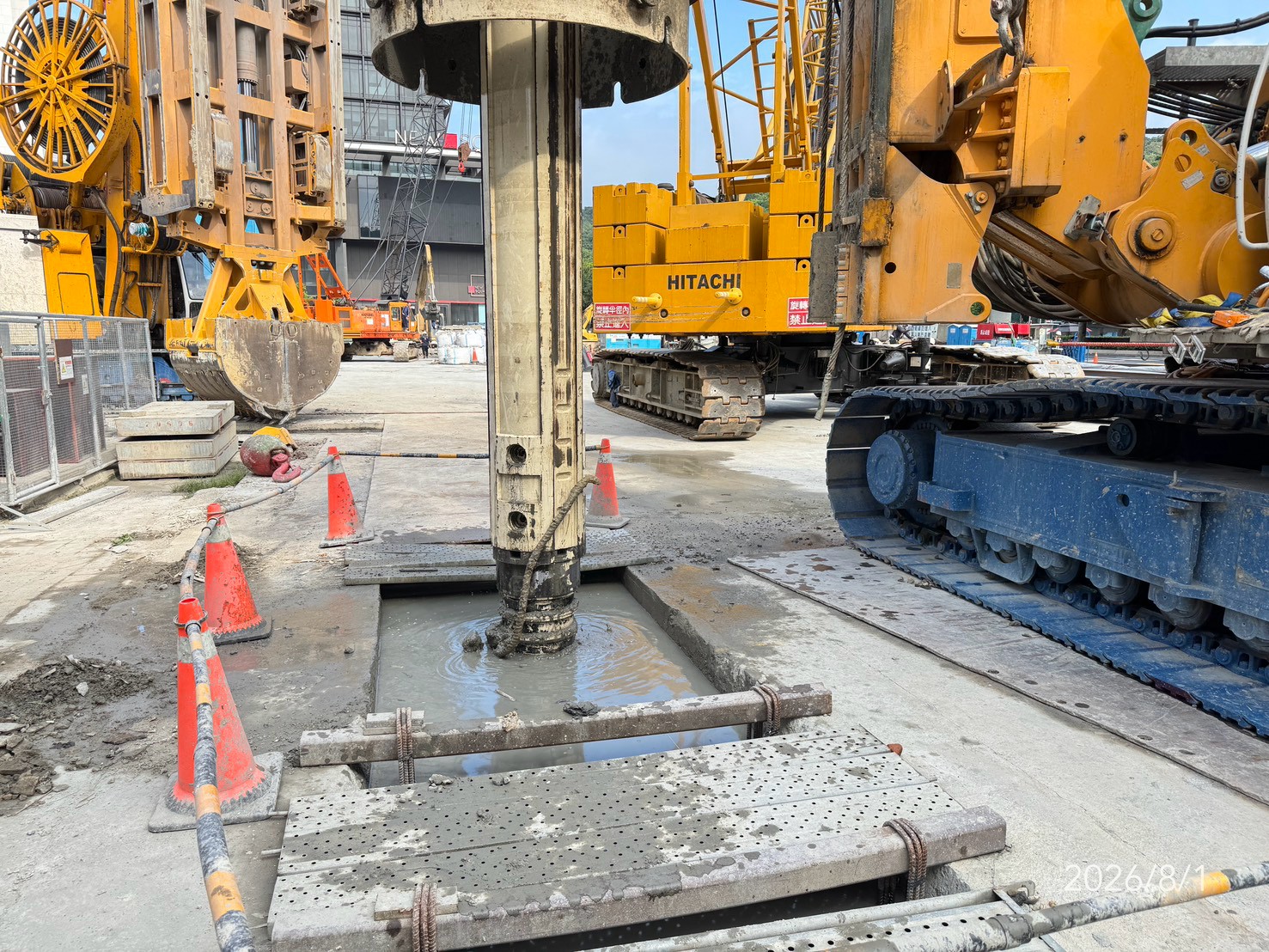

2.Y29站連續壁施作

3.尾軌段交維改道AC鋪設

4.尾軌段管線試挖

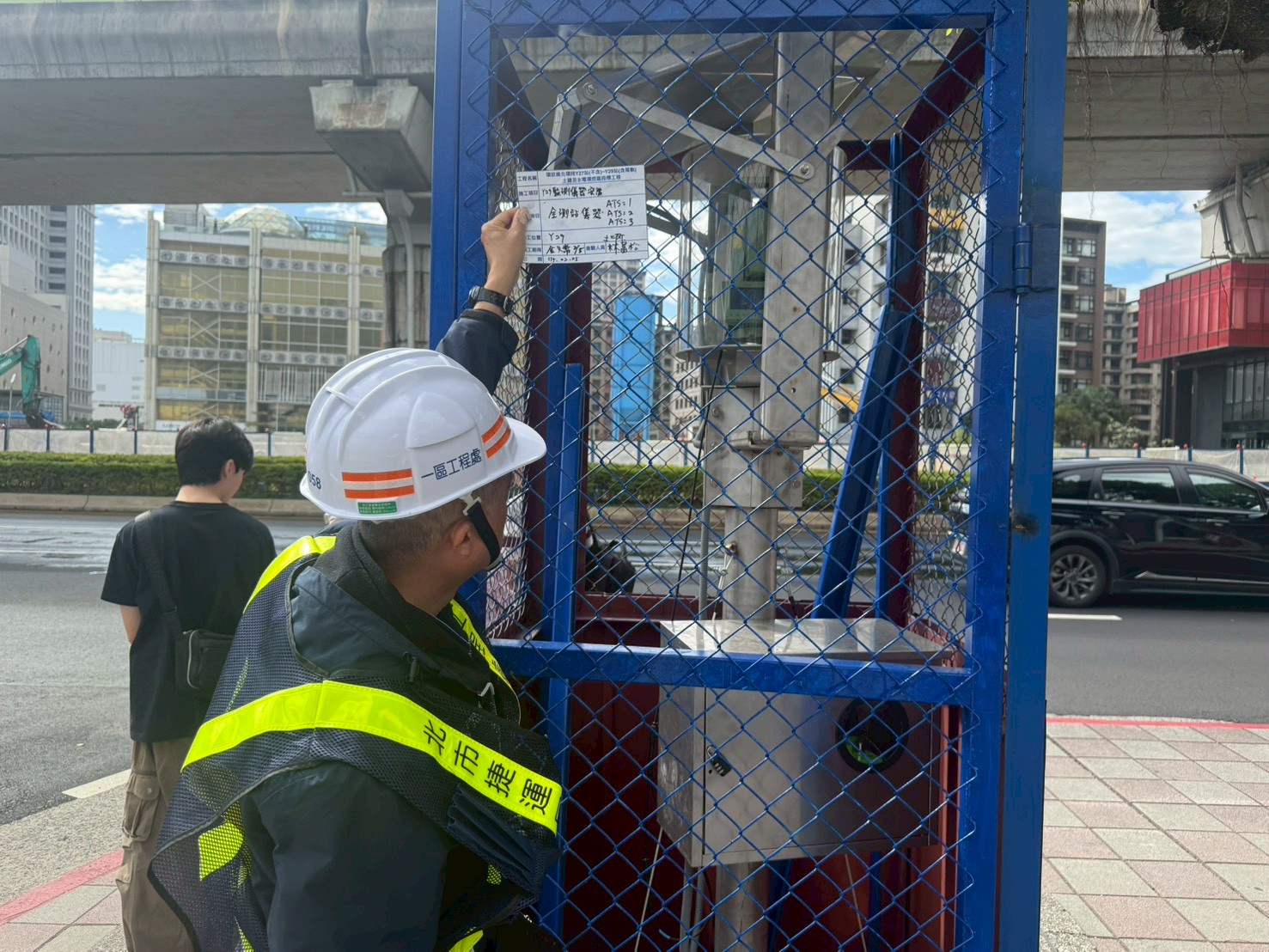

5.監測儀器安裝

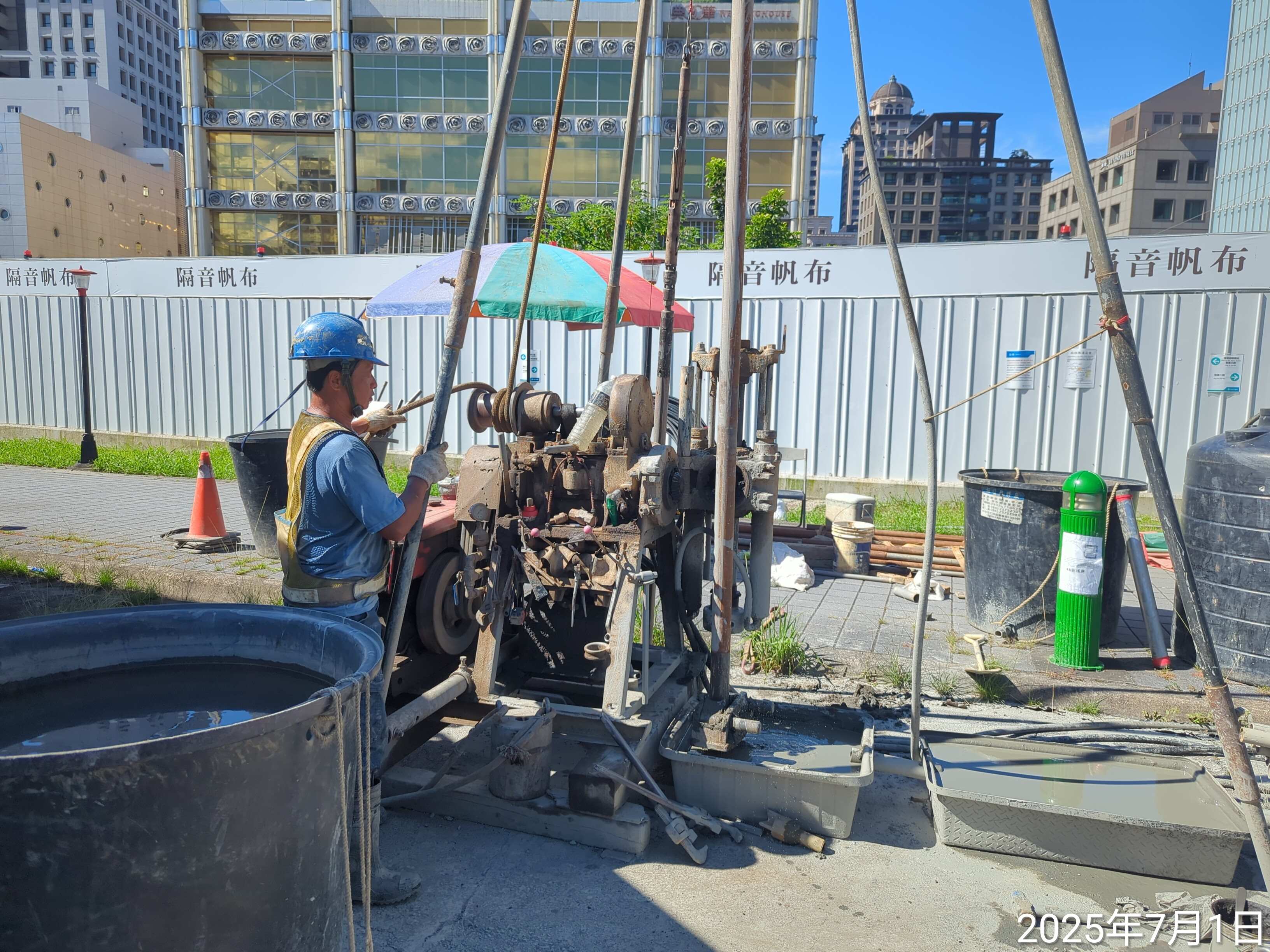

2026/07

2026年7月

CF690B區段標
預定進度:2.517%
實際進度:4.762%

1.Y28站混凝土基樁施作
2.Y29站連續壁施作
3.尾軌段CCP施作
4.尾軌段導溝施作
5.尾軌段預壘樁施作
6.監測儀器安裝
2026/06

2026年6月

CF690B區段標
預定進度:2.130%
實際進度:4.501%

1.Y28站混凝土基樁施作

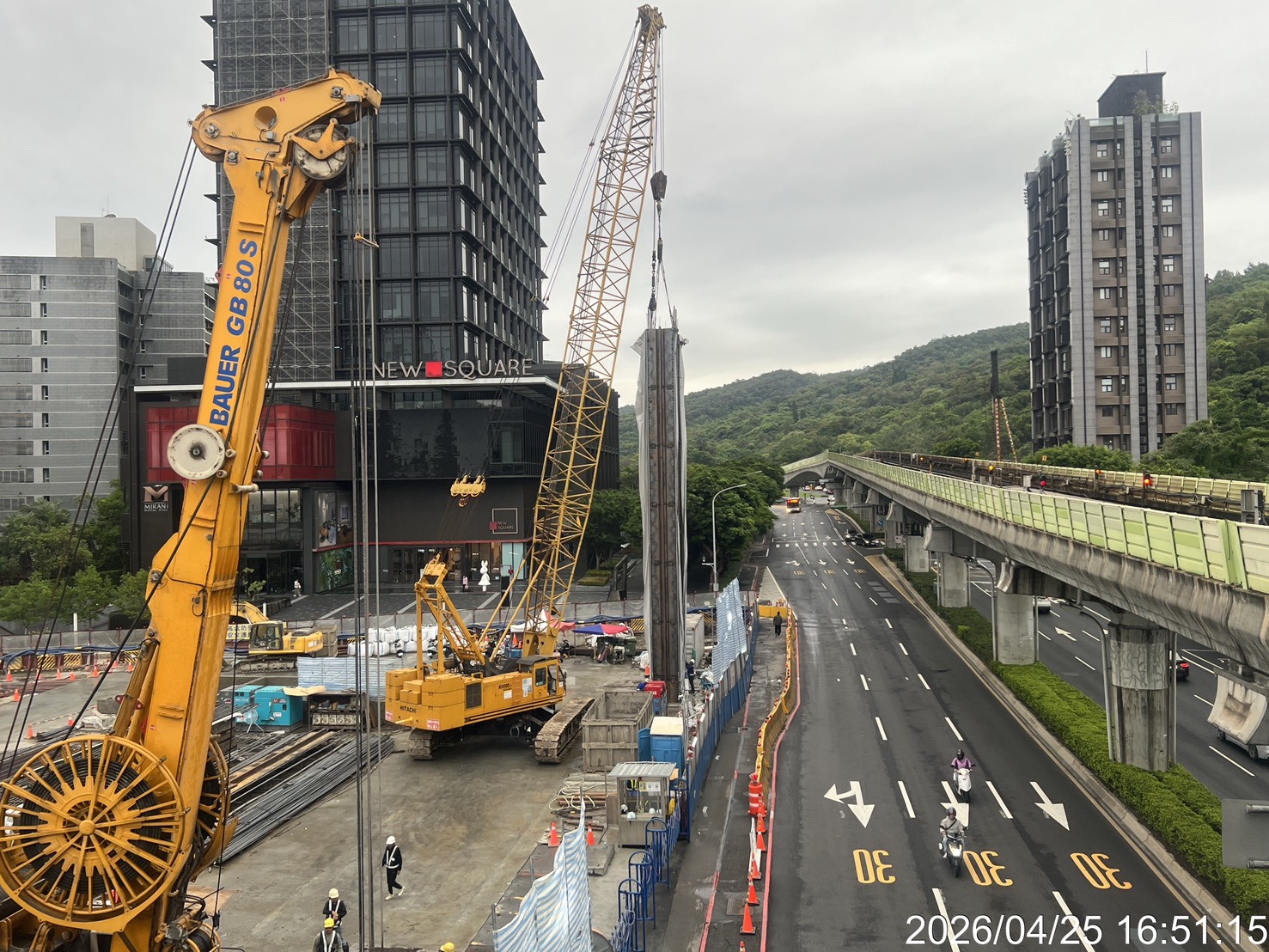

2.Y29站連續壁施作
3.尾軌段CCP施作
4.尾軌段導溝施作
5.監測儀器安裝

2026/05

2026年5月

CF690B區段標
預定進度:1.350%
實際進度:3.012%

1.Y28站混凝土基樁施作

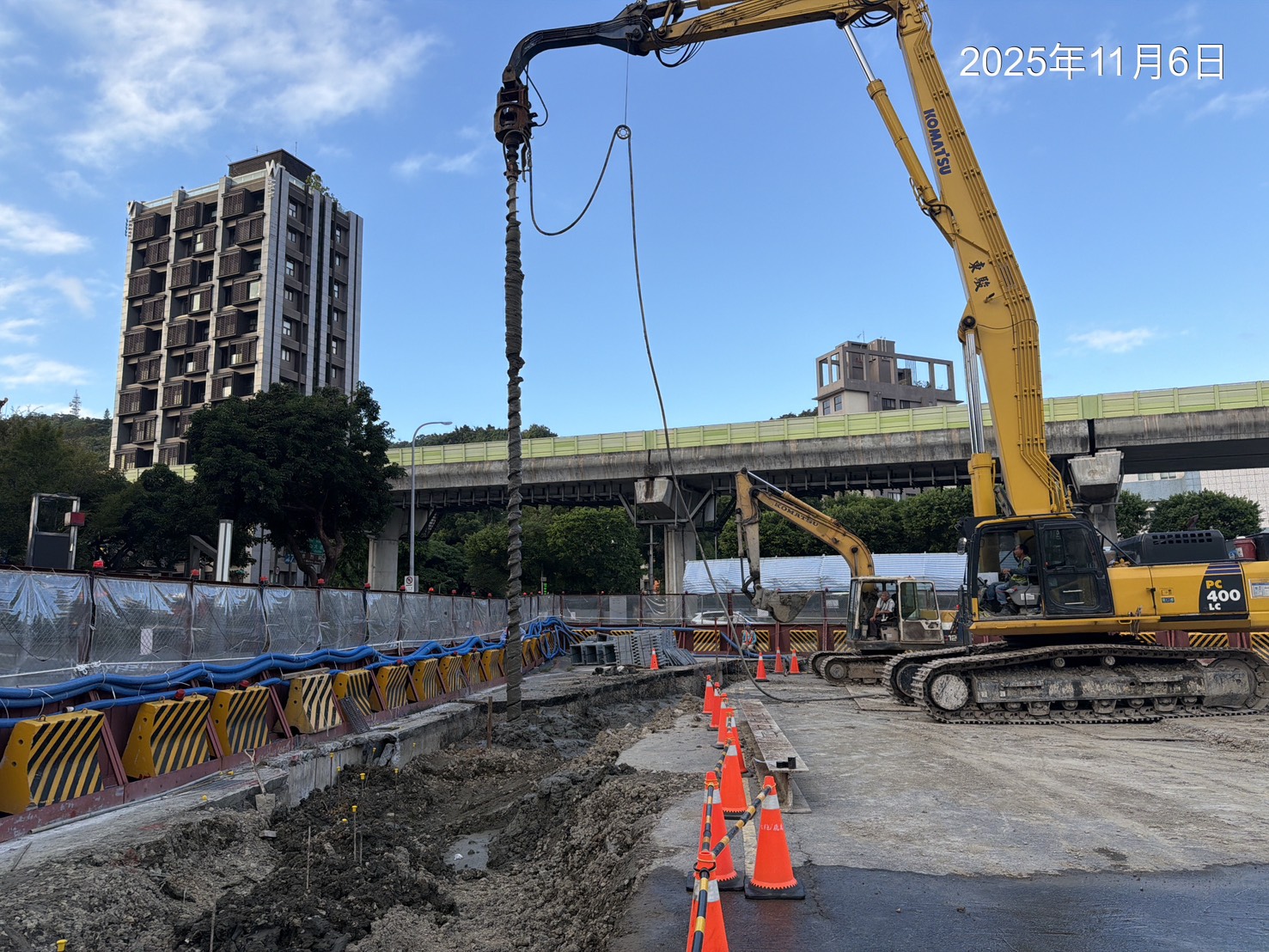

2.Y29站連續壁施作

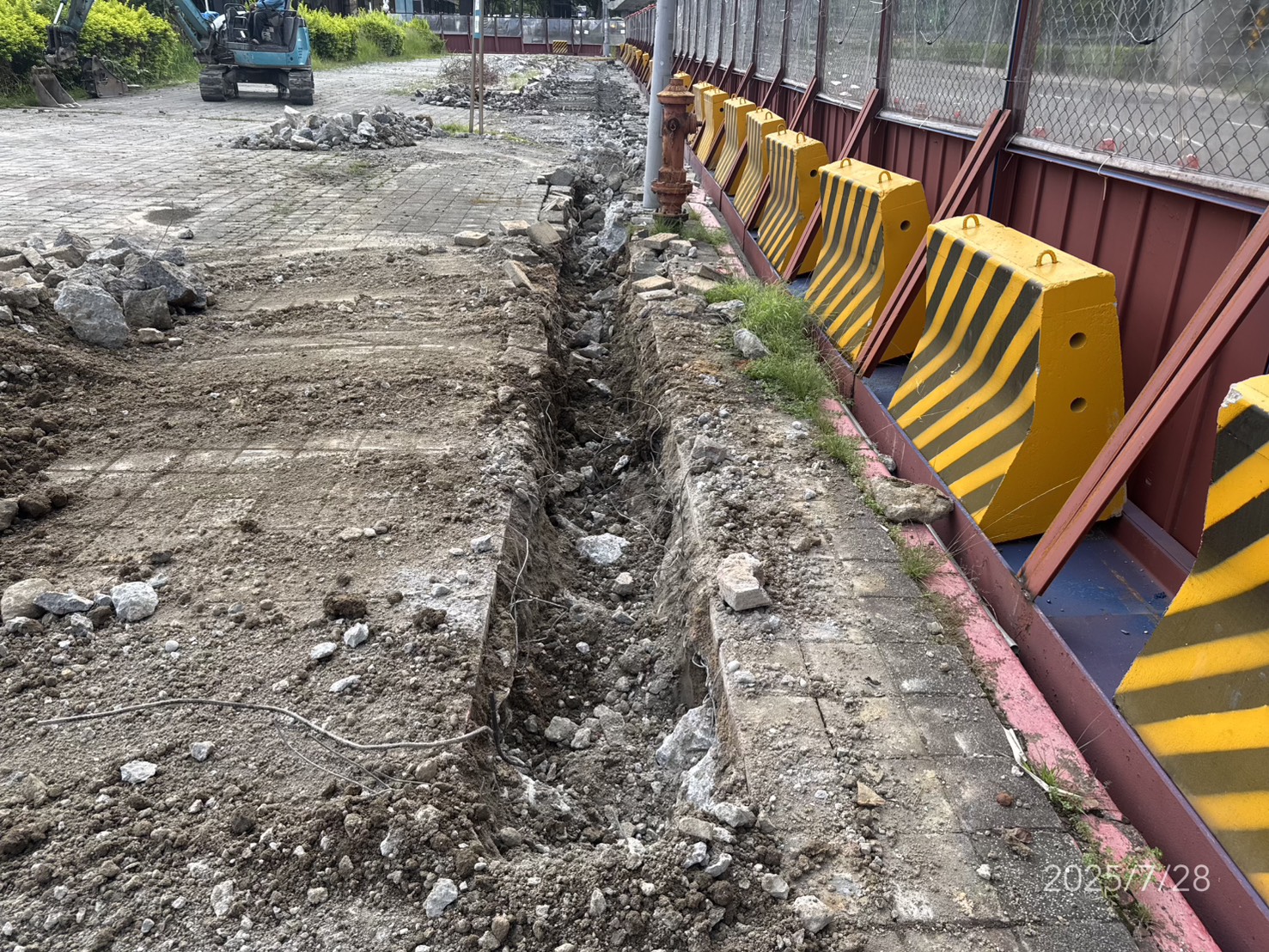

3.尾軌段預壘樁施作
4.尾軌段CCP施作
5.尾軌段預壘樁施作
6.監測儀器安裝

2026/04

2026年4月

CF690B區段標
預定進度:0.862%
實際進度:2.227%

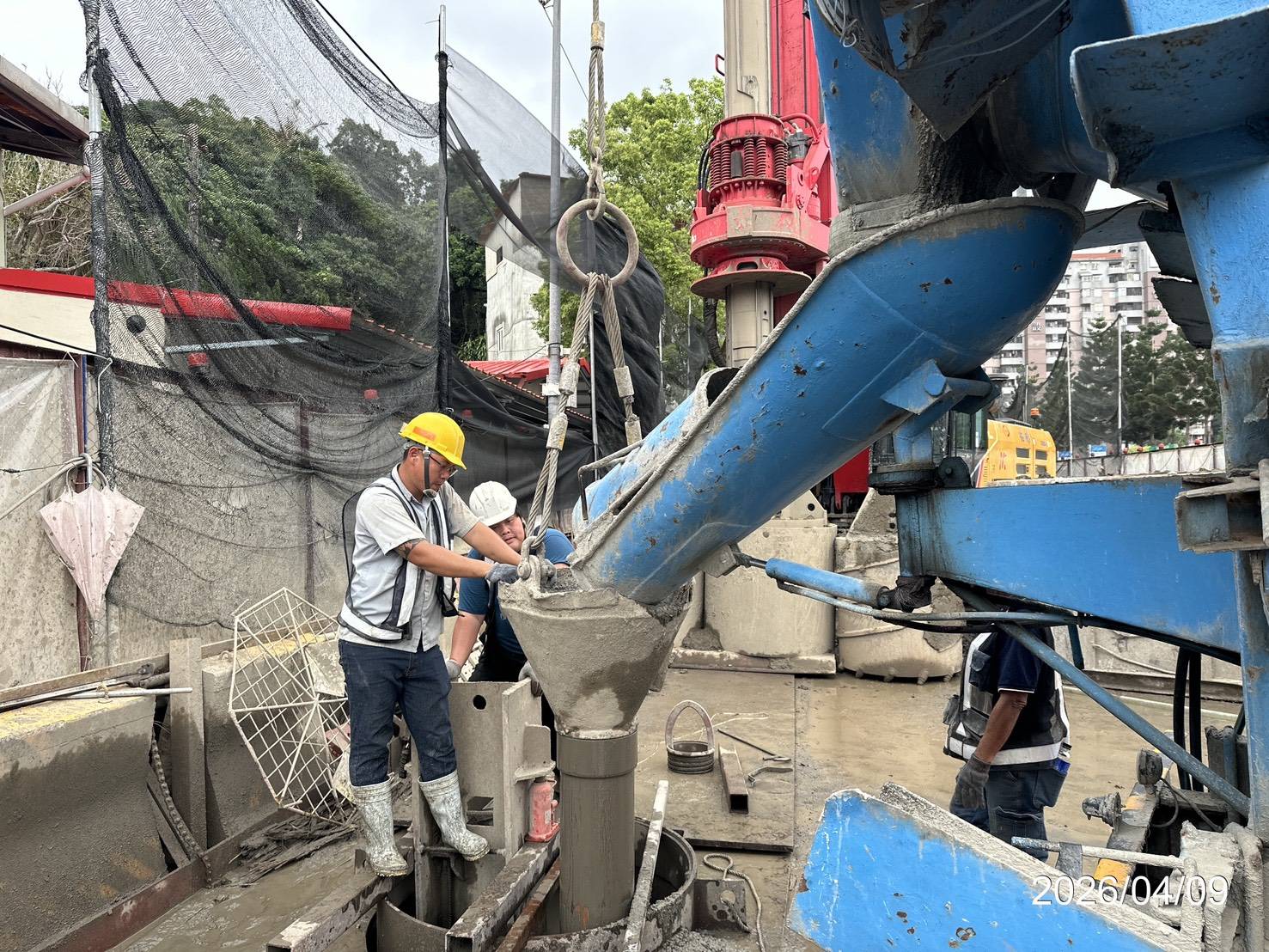

1.Y28站混凝土基樁施作

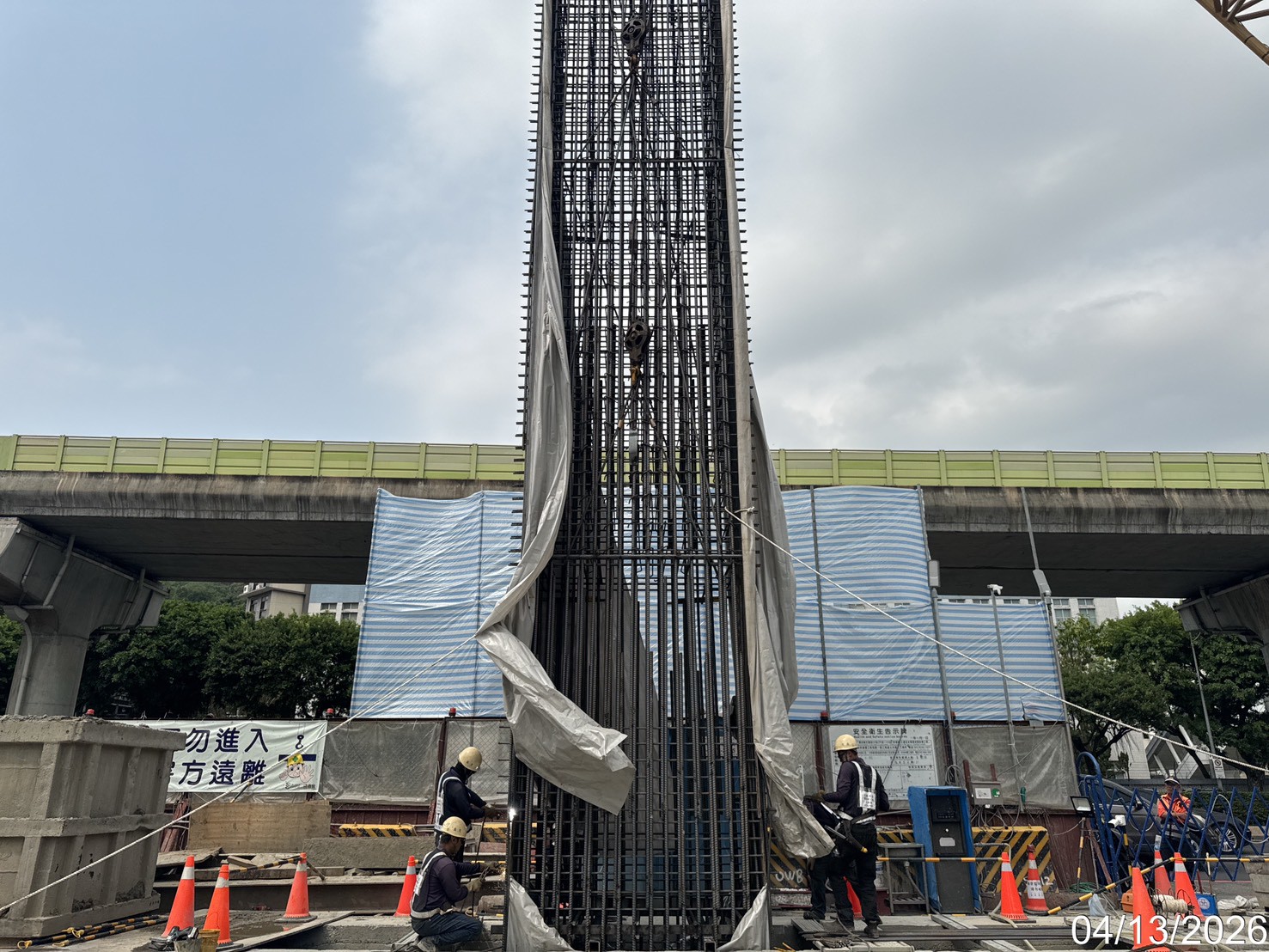

2.Y29站連續壁施作

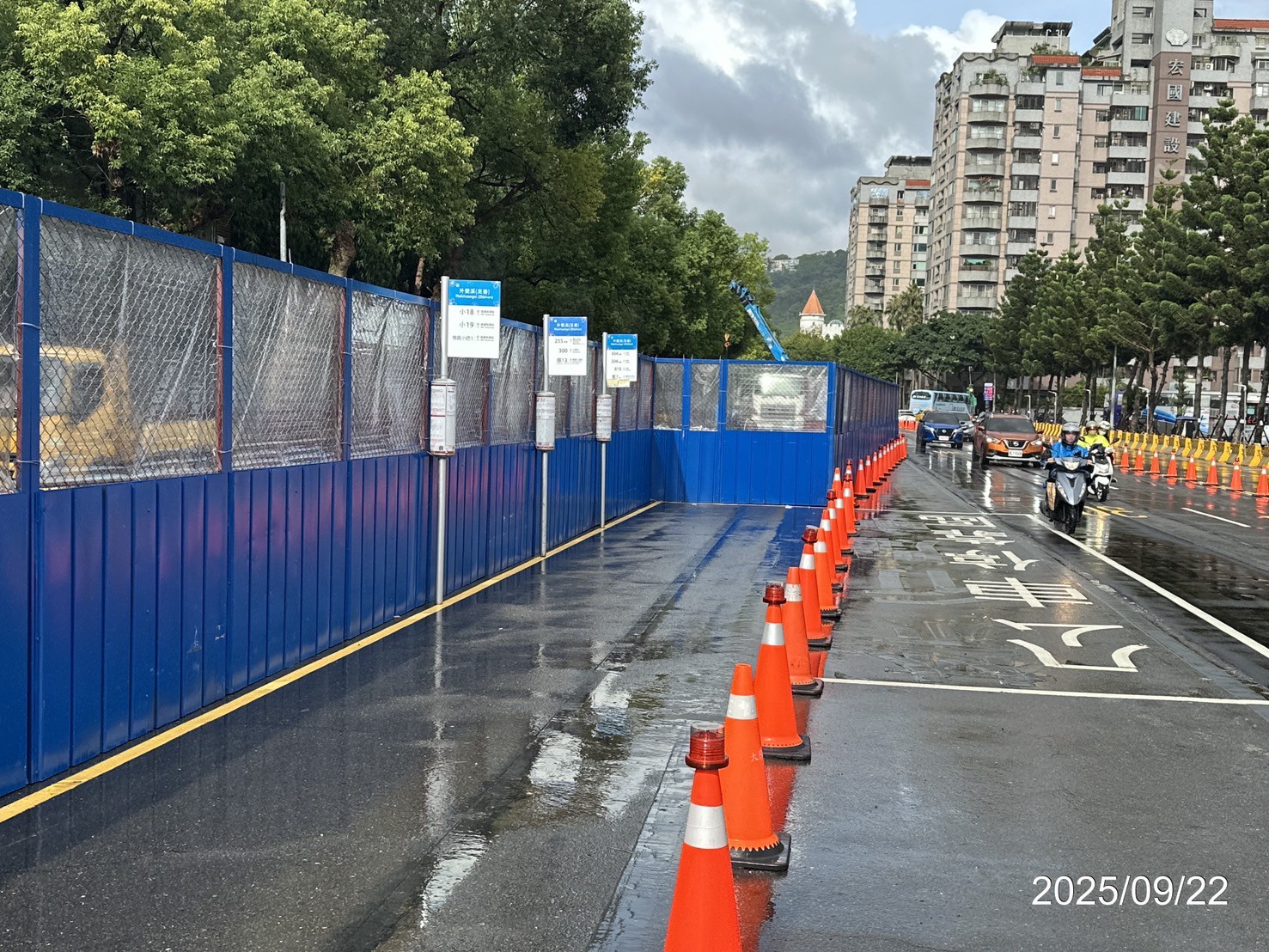

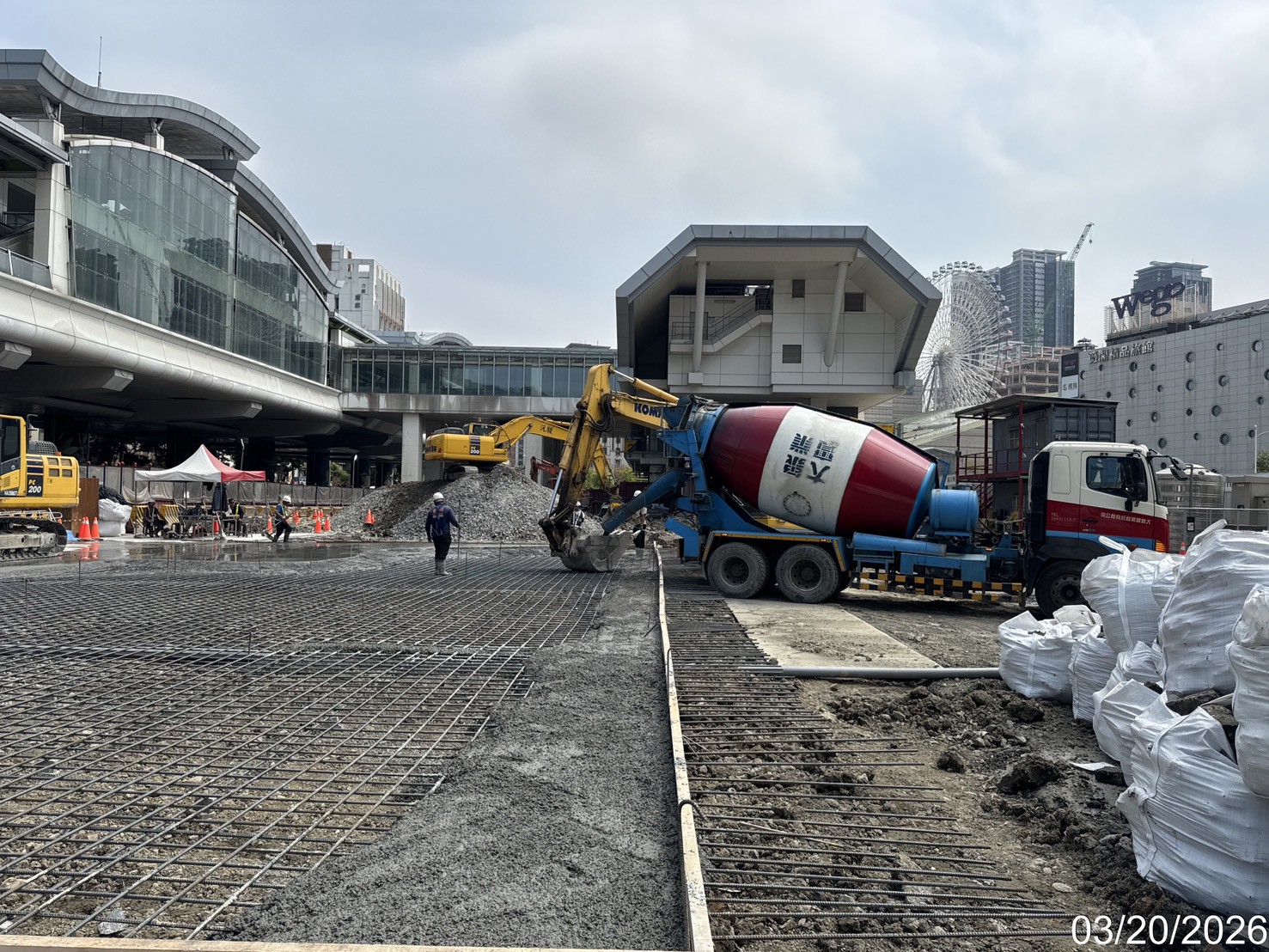

3.Y29站工區臨時鋪面施作
4.尾軌段中央分隔島拆除

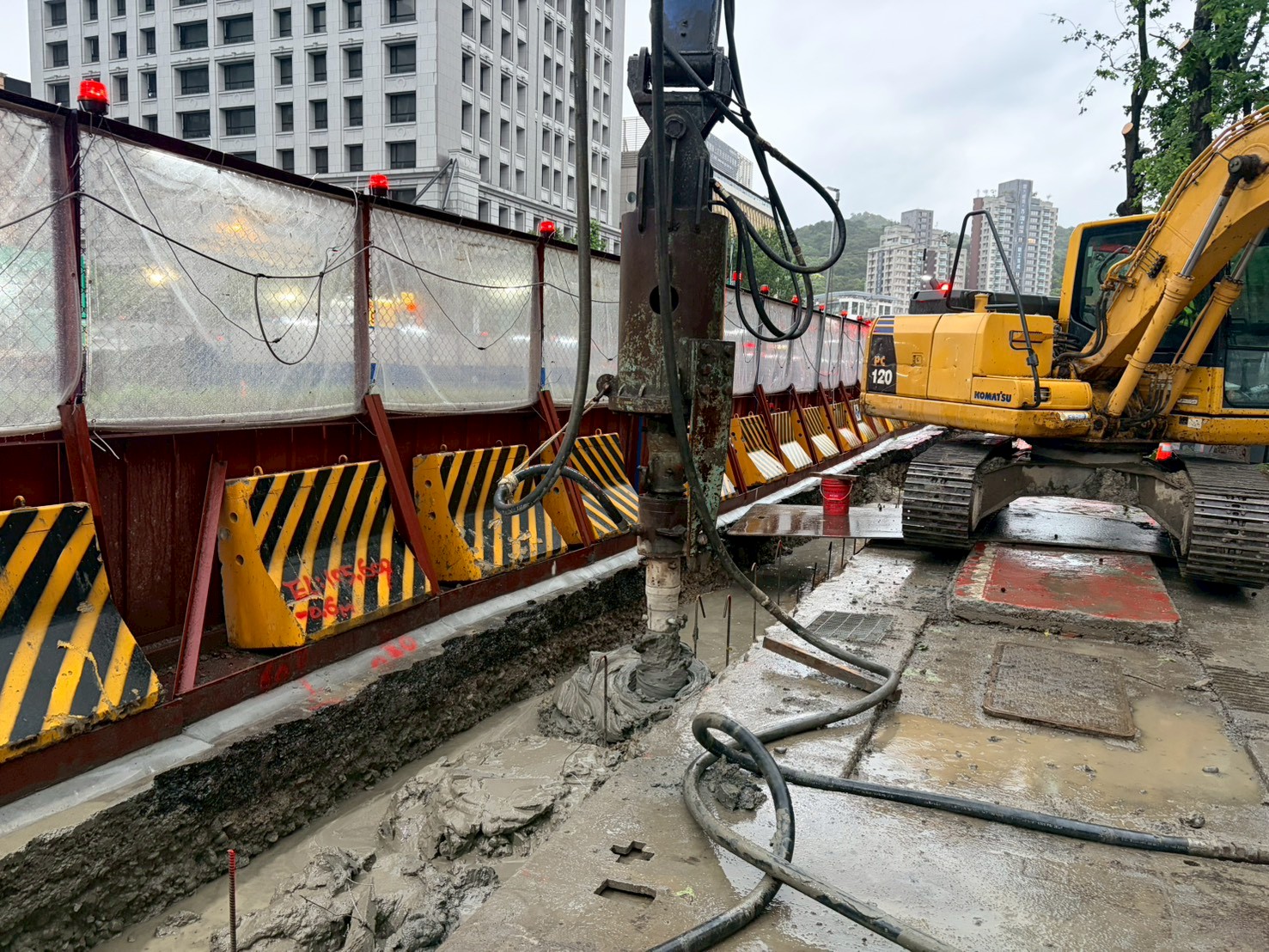

5.尾軌段預壘樁施作

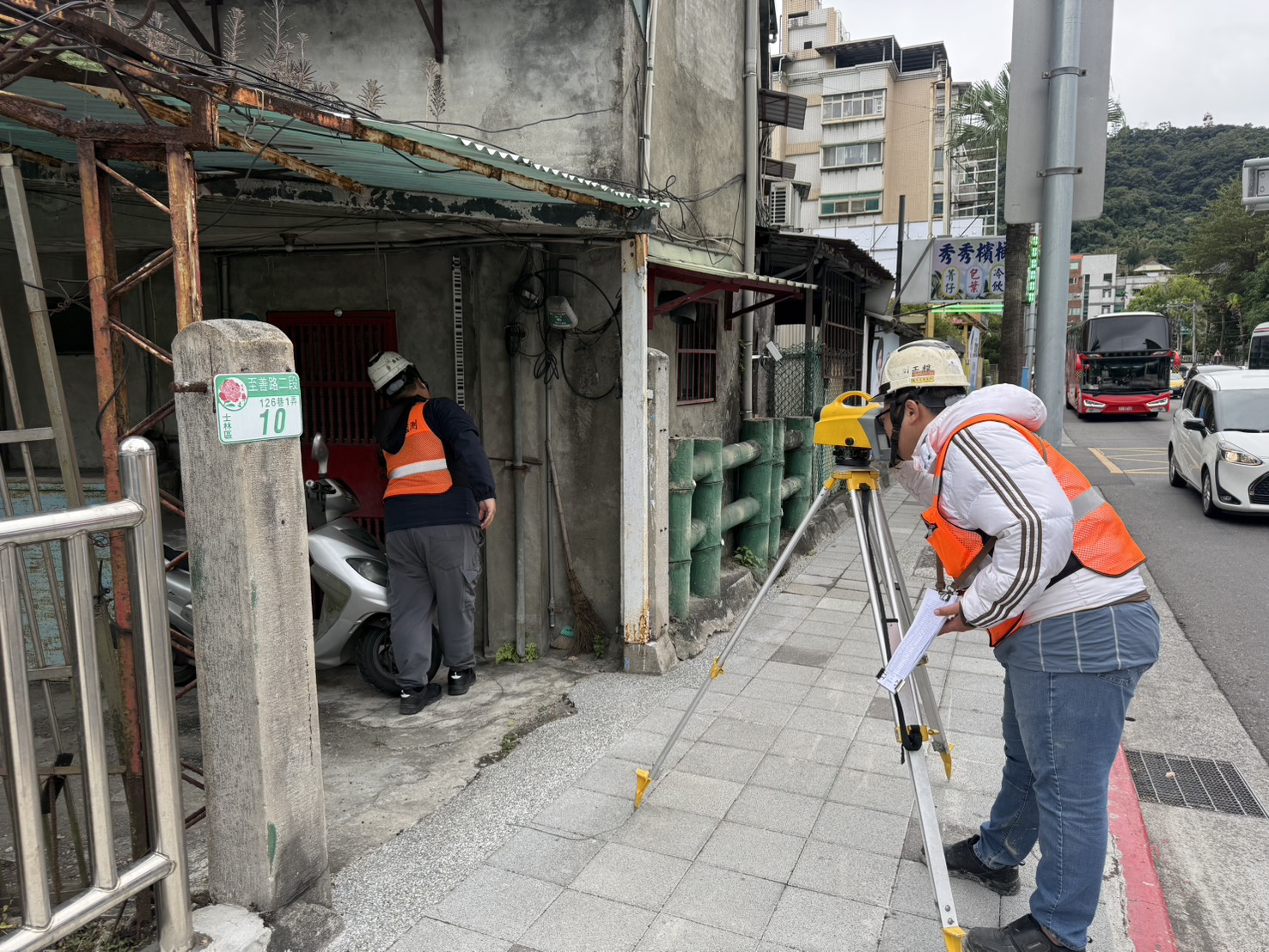

6.監測儀器安裝及初始值測定

2026/03

2026年3月

CF690B區段標
預定進度:0.514%
實際進度:1.541%

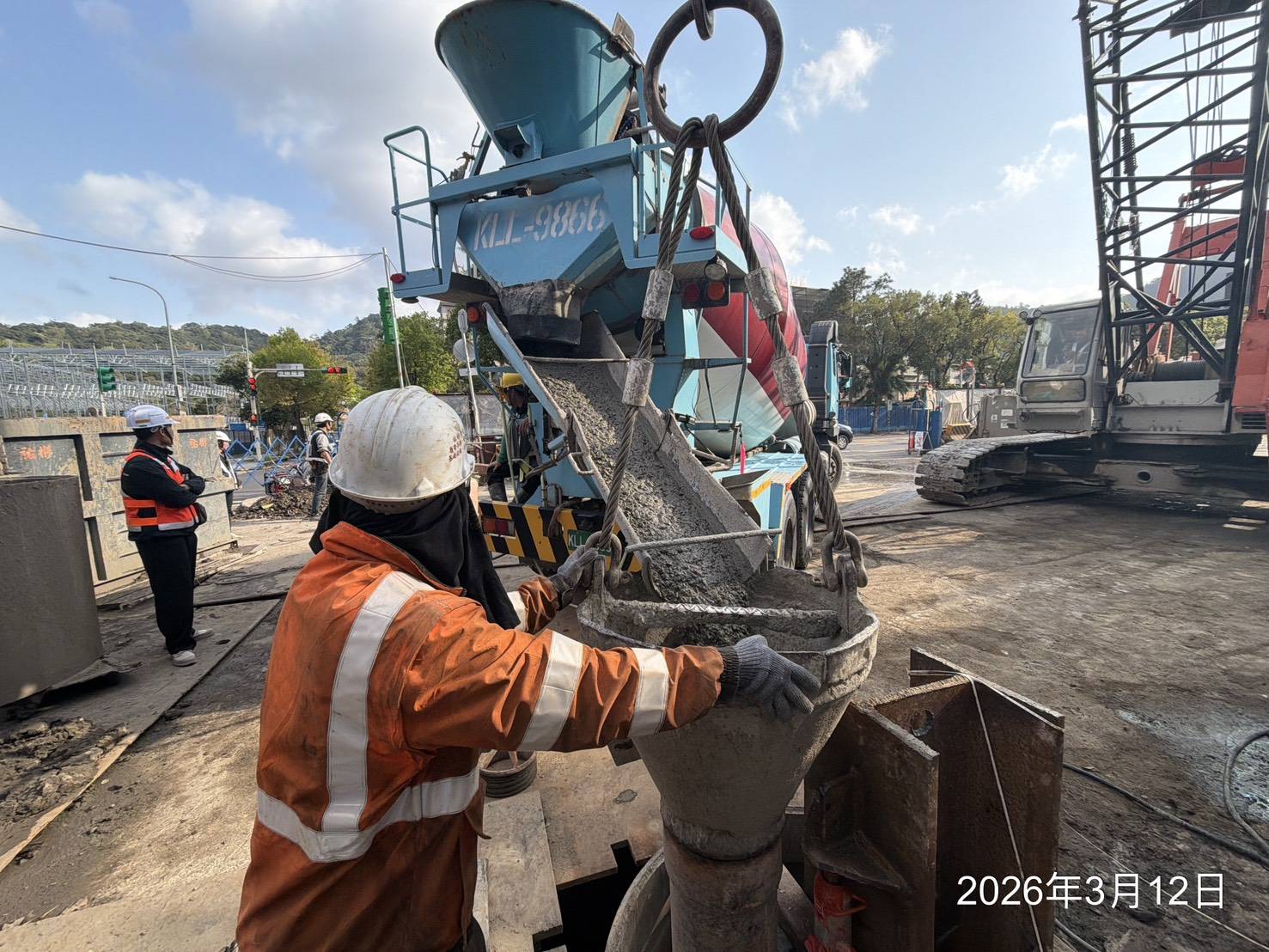

1.Y28站混凝土基樁施作
2.Y28站西發進井導溝施作
3.Y28站故宮連通道導溝施作
4.Y29站預壘樁施作
5.Y29站槽溝保護地質改良樁施作
6.Y29站施工鋪面施作
7.尾軌段敬業三路人行道掘削及鋪面施作
8.尾軌段敬業三路臨時側溝施築
9.尾軌段敬業三路共管溝壁切割及共同管道蓋板拆除
10.監測儀器安裝及初始值測定

2026/02

2026年2月

CF690B區段標
預定進度:0.190%
實際進度:1.115%

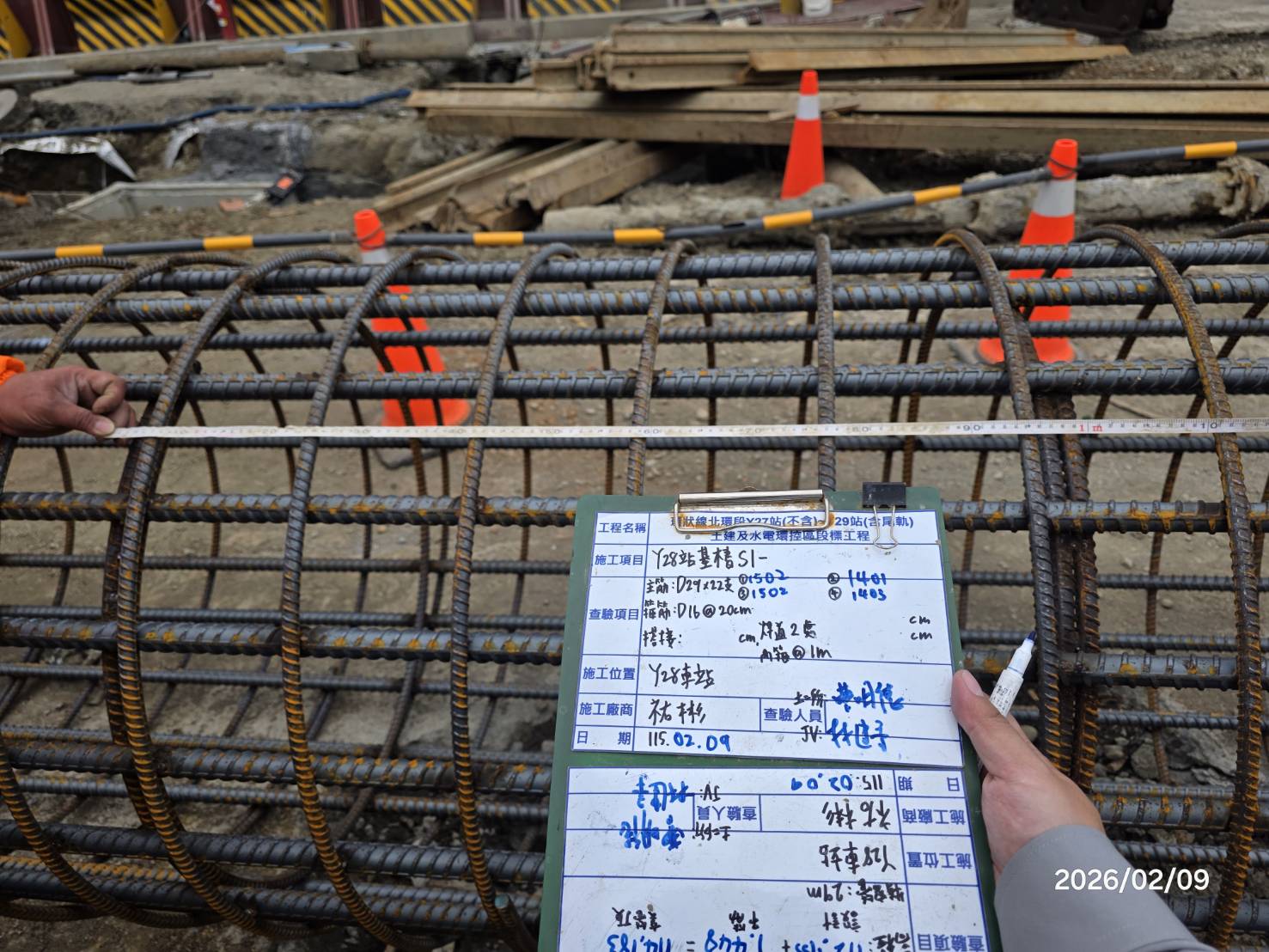

1.Y28站混凝土基樁施作
2.Y28站C出入口雨排1350開挖及安裝
3.Y28站導溝鋪面施作

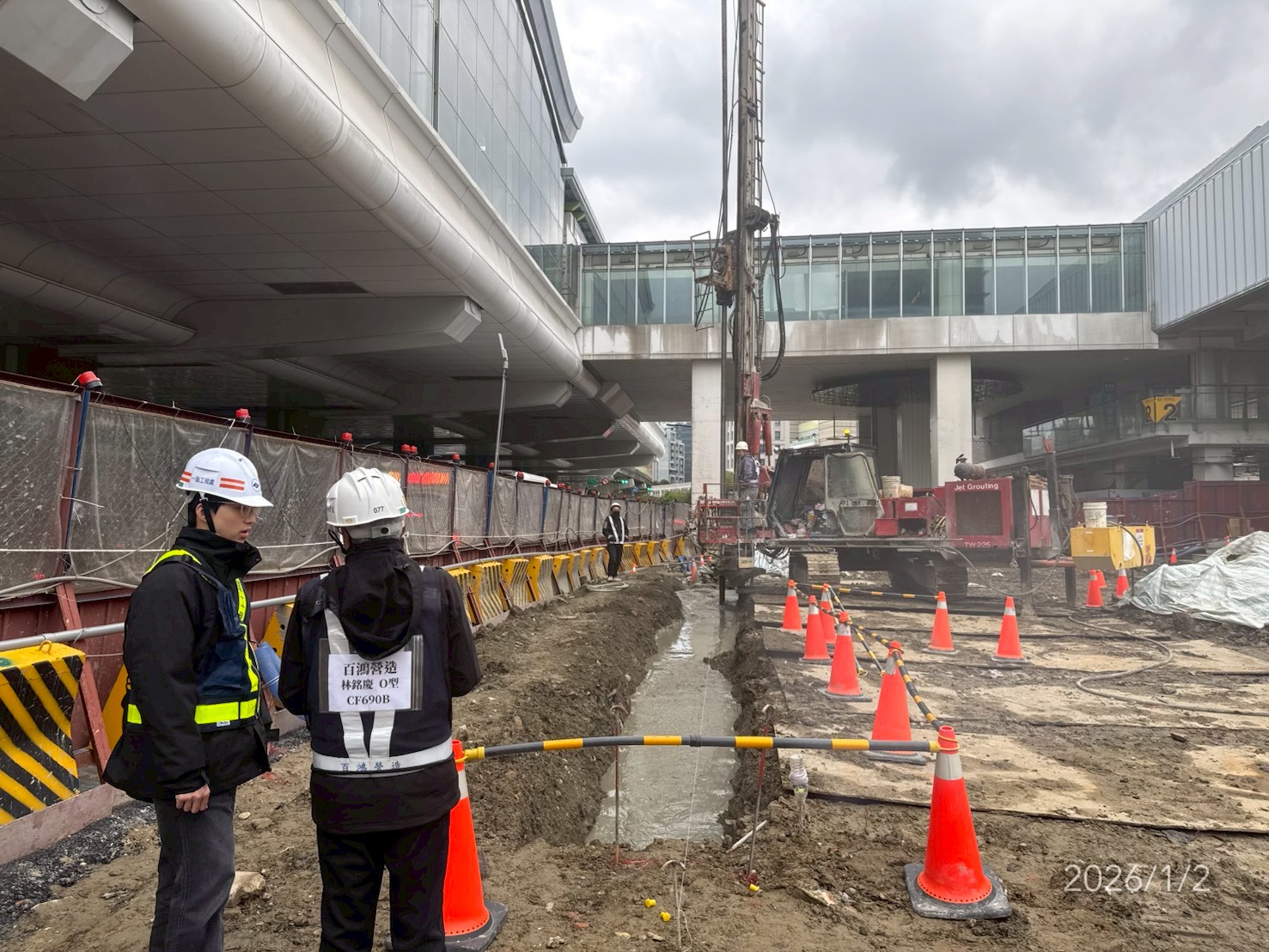

4.Y29站槽溝保護地質改良樁施作
5.Y29站東南側地下障礙物區域降挖排除
6.Y29站預壘樁施作
7.尾軌段敬業三路人行道掘削及鋪面施作
8.尾軌段敬業三路臨時側溝施築

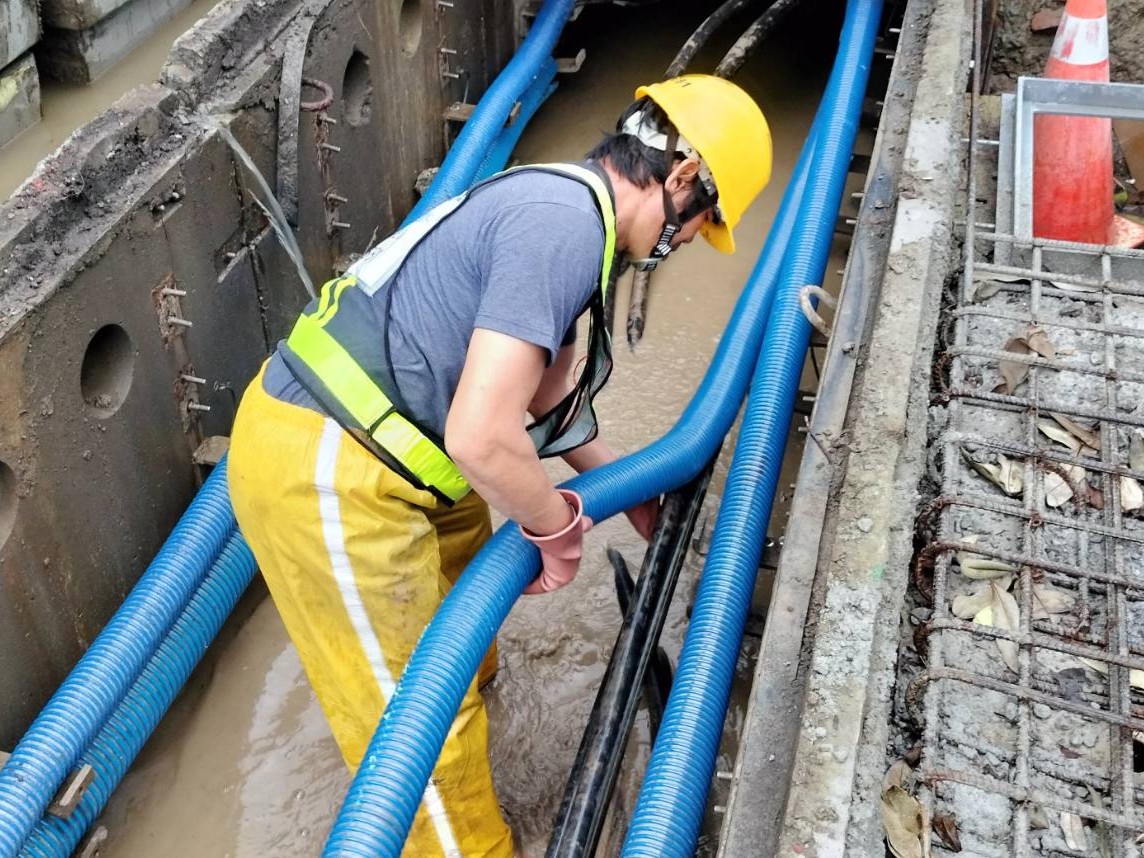

9.尾軌段敬業三路共管溝壁切割及共同管道蓋板拆除
10.監測儀器安裝及初始值測定

2026/01

2026年1月

CF690B區段標
預定進度:0.130%
實際進度:0.837%

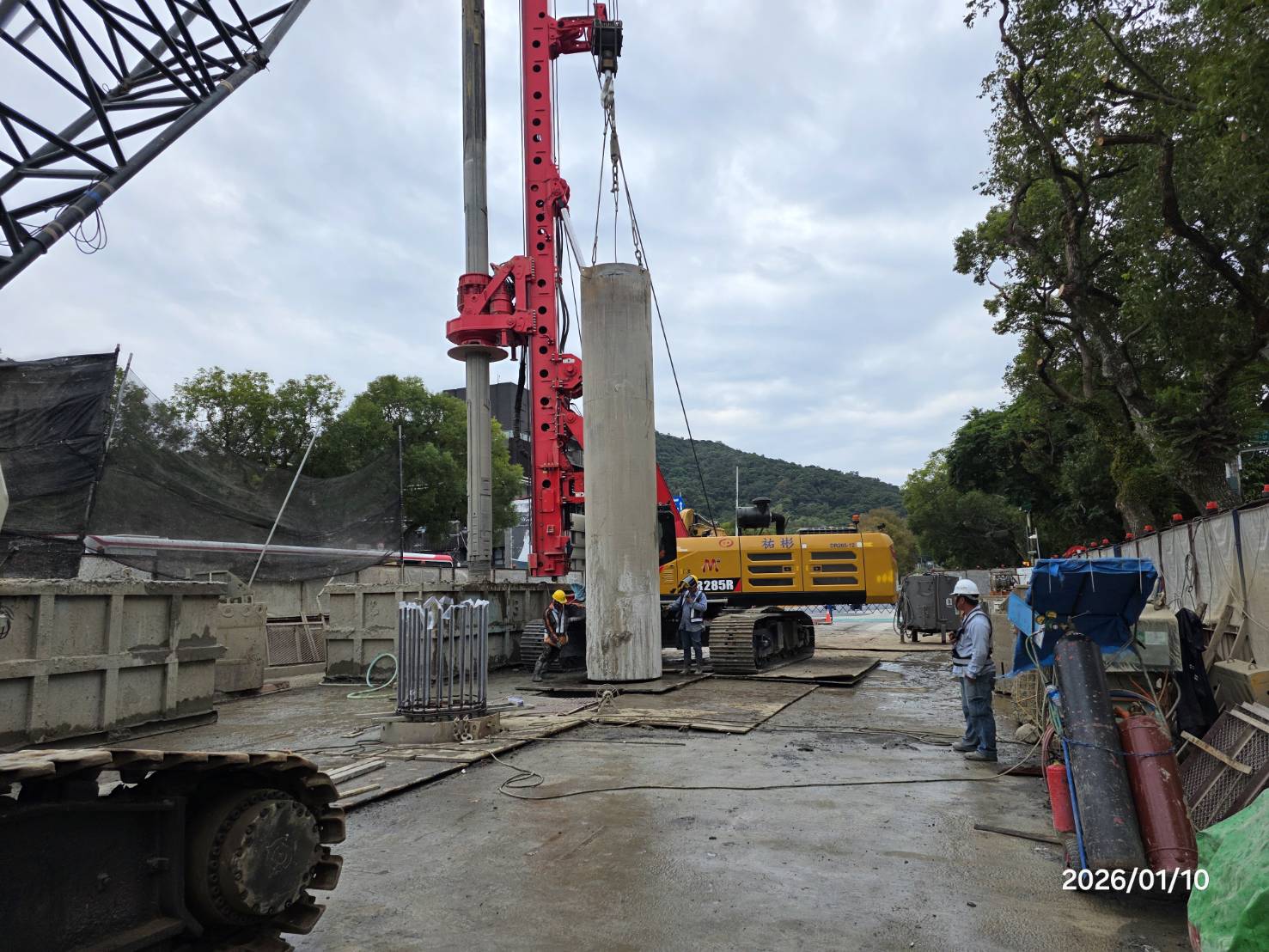

1.Y28站混凝土基樁施作
2.Y28站C出入口雨排1350開挖及安裝
3.Y28站導溝鋪面施作
4.Y29站槽溝保護地質改良樁施作
5.Y29站東南側地下障礙物區域降挖排除
6.尾軌段敬業三路人行道掘削及鋪面施作
7.尾軌段敬業三路臨時側溝施築
8.尾軌段敬業三路共管溝壁切割及共同管道蓋板拆除
9.監測儀器安裝及初始值測定

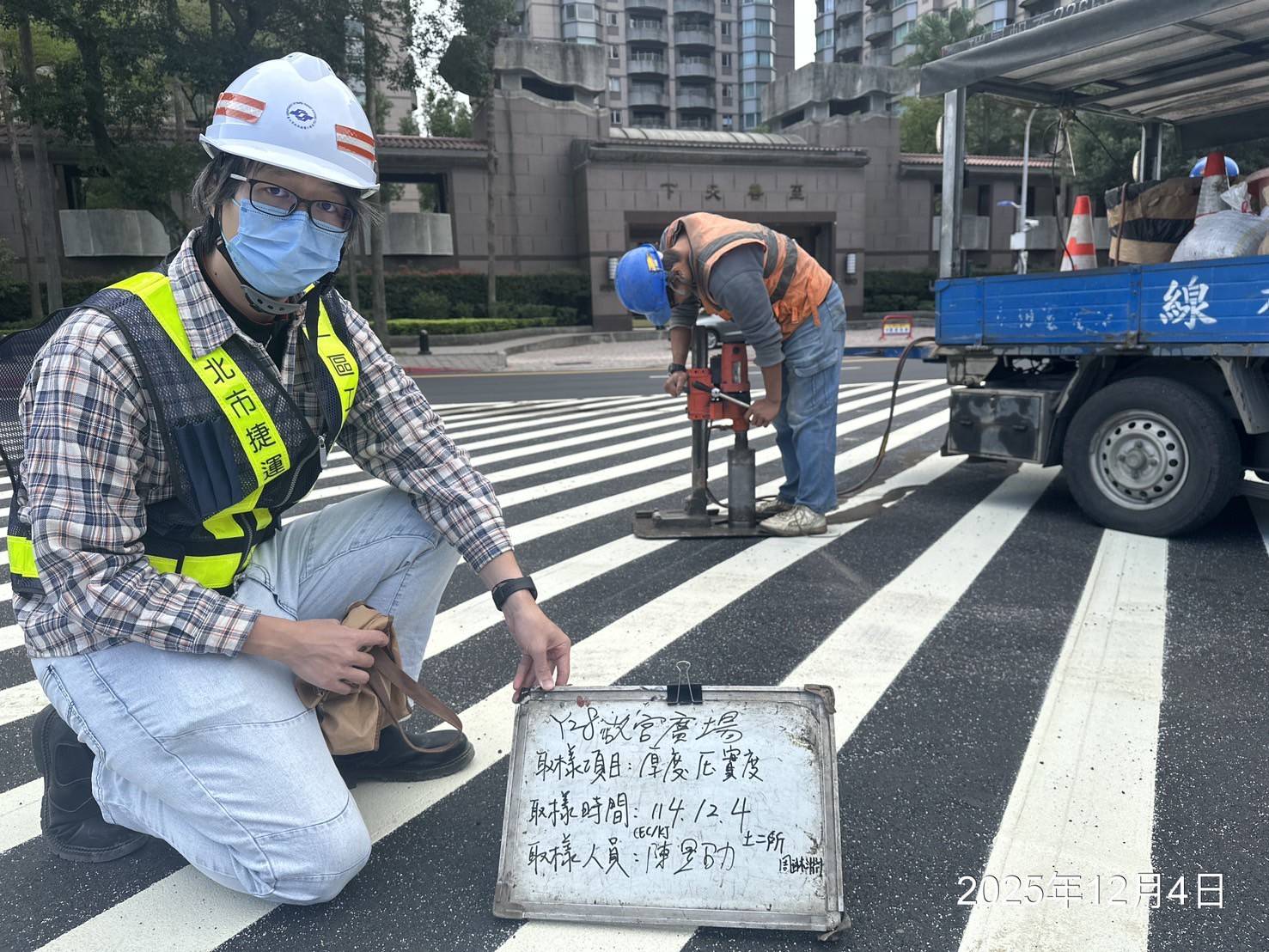

2025/12

2025年12月

CF690B區段標
預定進度:0.040%
實際進度:0.505%

1.Y28站故宮連通道自來水W.SP.500開挖及安裝

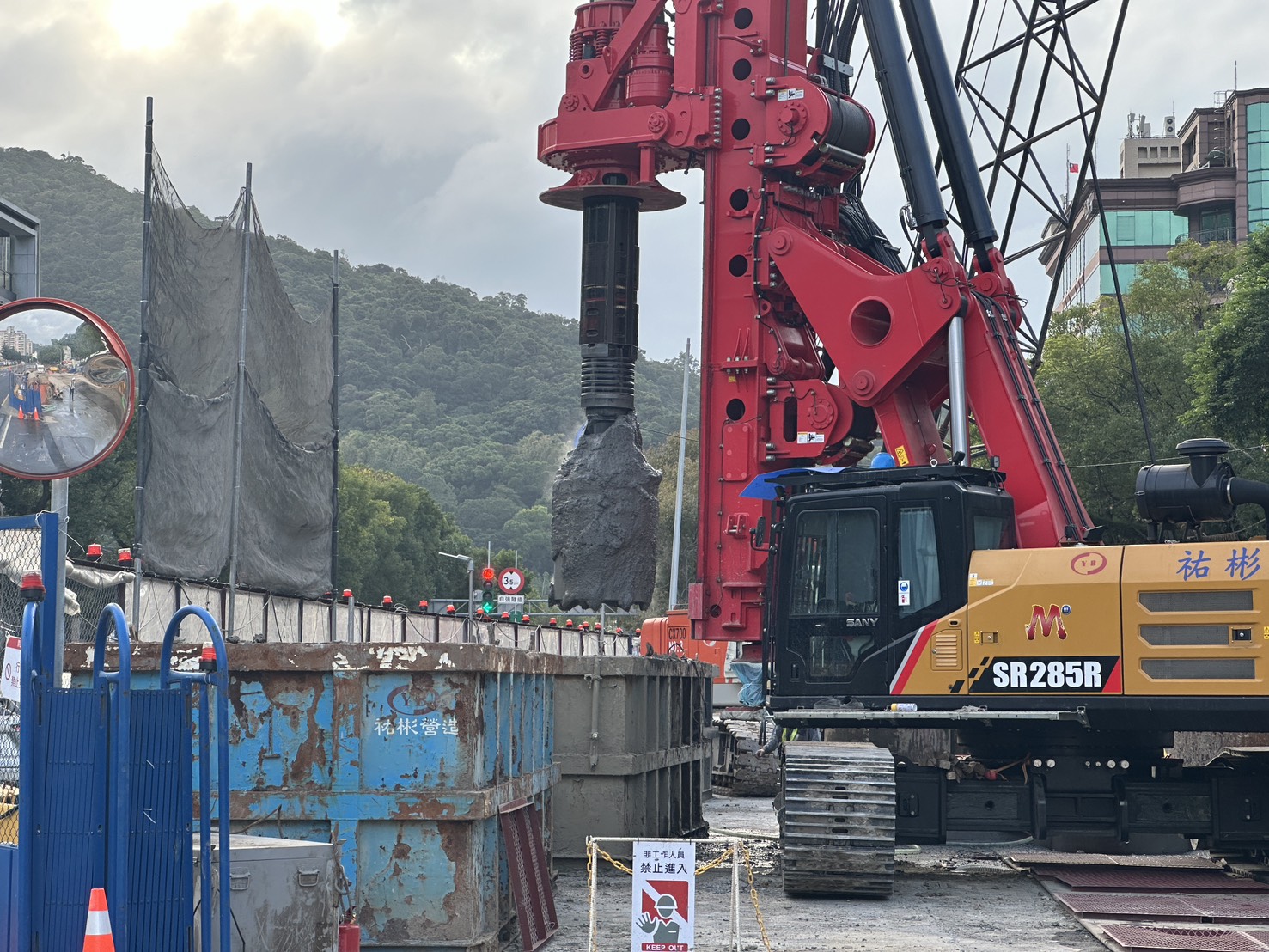

2.Y28站混凝土基樁施作
3.Y29站自來水管線埋設及改管

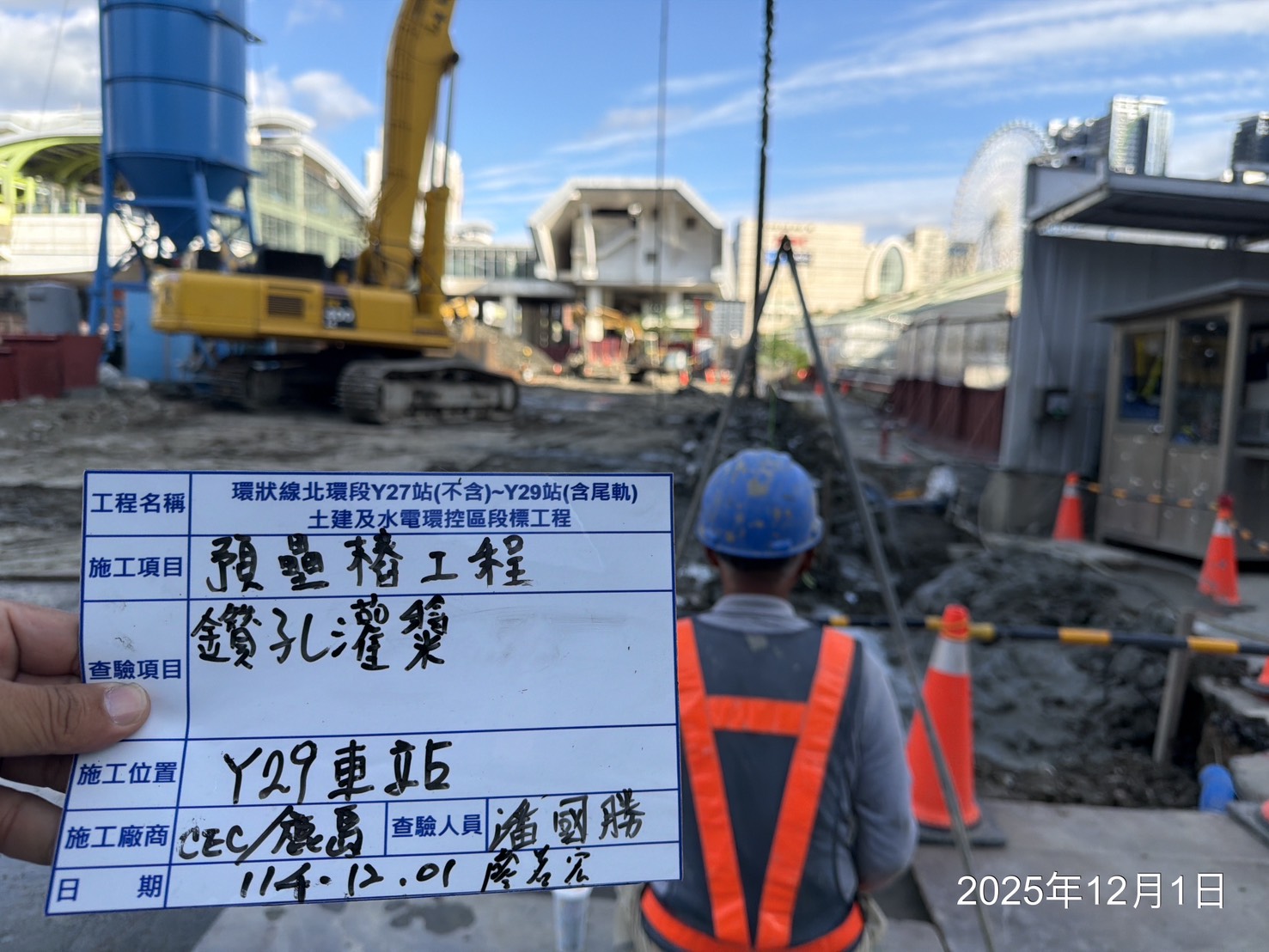

4.Y29站預壘樁施作
5.Y29站東南側地下障礙物區域降挖排除

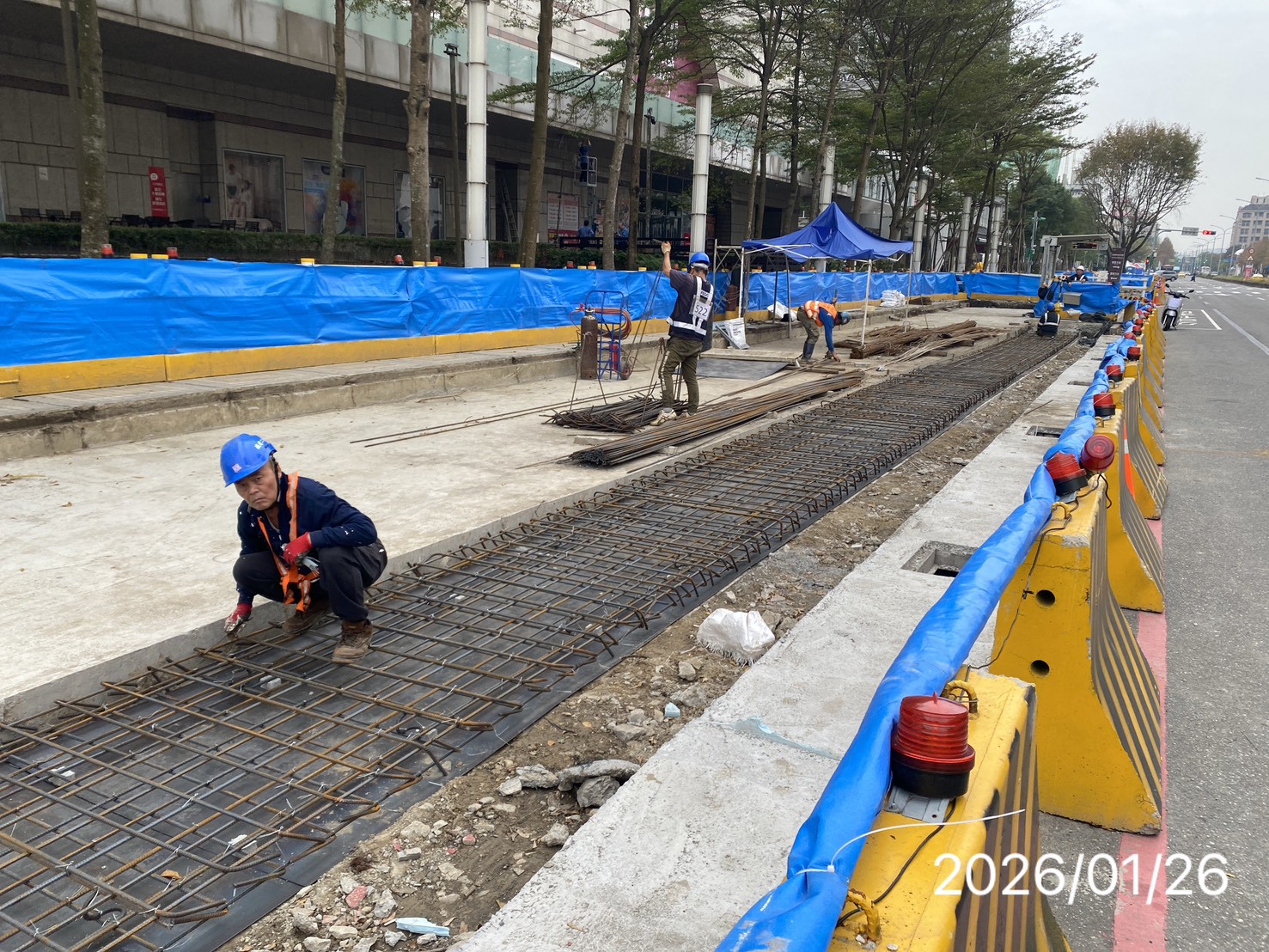

6.尾軌段敬業三路人行道掘削

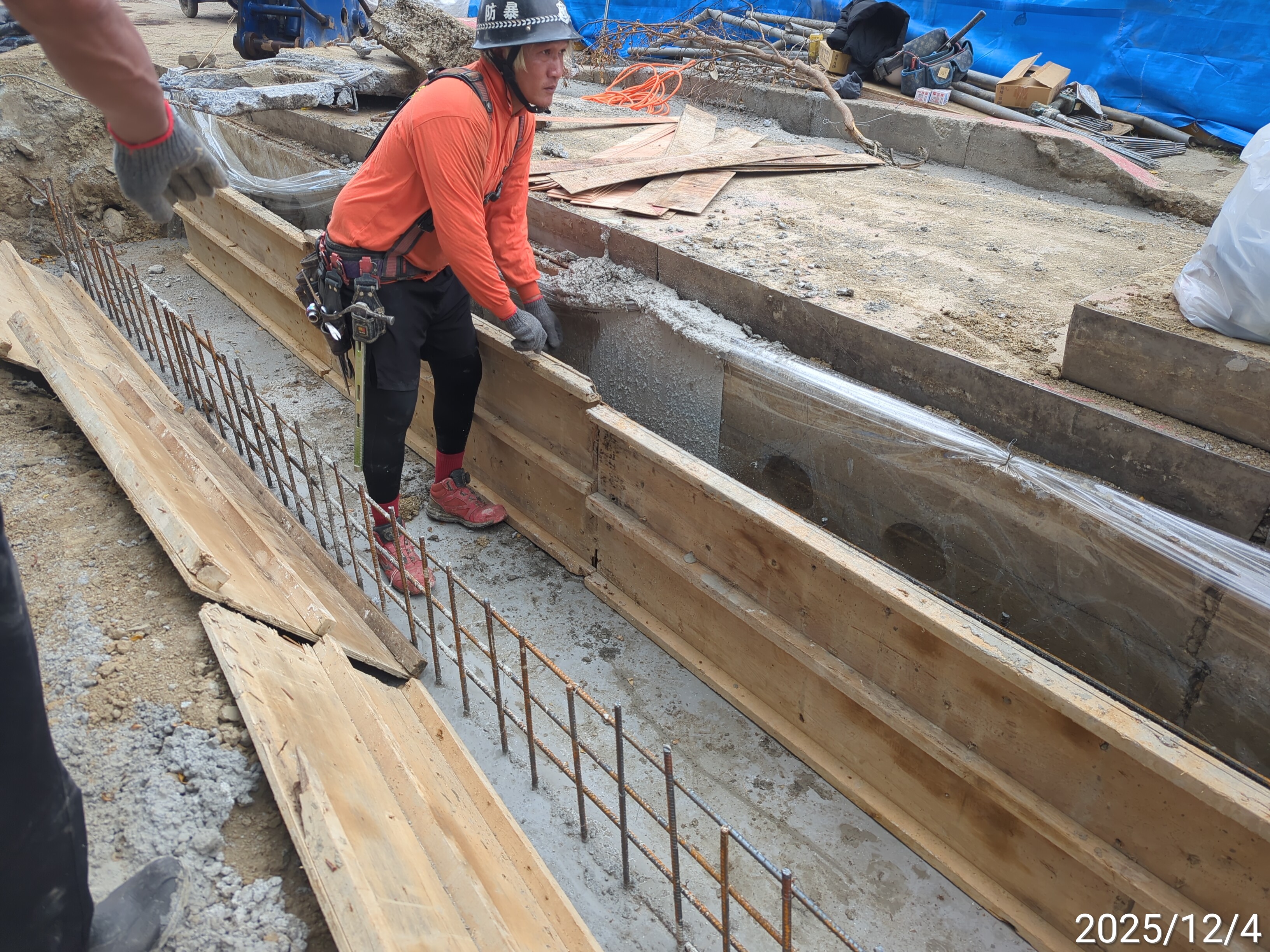

7.尾軌段敬業三路臨時側溝施築
8.尾軌段敬業三路共管溝壁切割及共同管道蓋板拆除
9.監測儀器安裝及初始值測定

資料筆數 [18] 頁數 [1 / 2]
